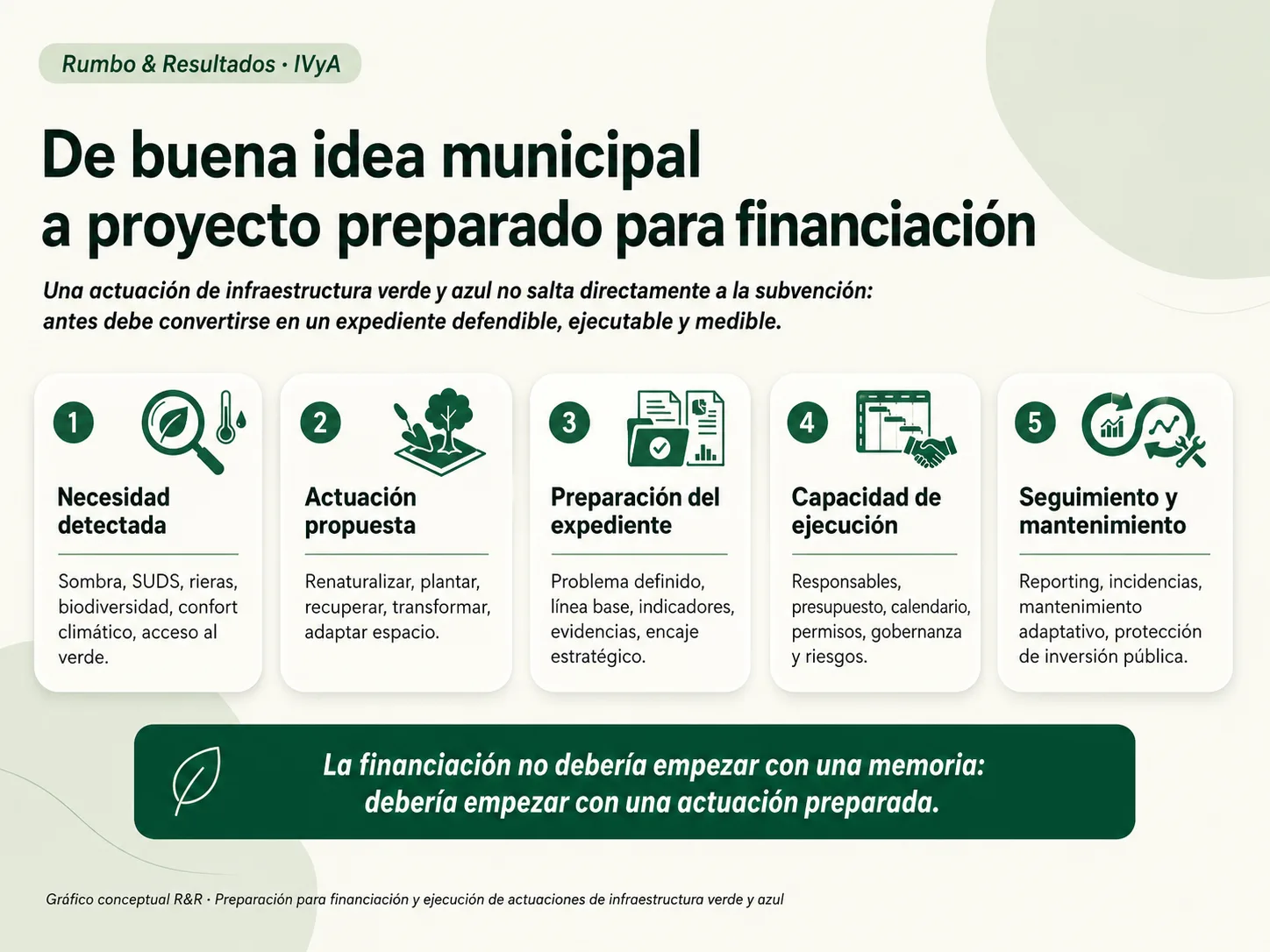

Preparación para subvenciones de infraestructura verde y azul: por qué una buena idea municipal no siempre es un proyecto financiable
Antes de preparar una memoria o solicitar financiación, un ayuntamiento necesita saber si su actuación de infraestructura verde y azul está suficientemente preparada para financiarse, ejecutarse, justificarse, seguirse y mantenerse.
Una buena idea municipal de infraestructura verde y azul no se convierte automáticamente en un proyecto financiable.
Un ayuntamiento puede tener una necesidad real —más sombra, mejor drenaje urbano, recuperación de rieras, renaturalización de patios, biodiversidad urbana, refugios climáticos o mejora del acceso al verde— y, aun así, no tener todavía una actuación suficientemente preparada para solicitar financiación, asistencia técnica o apoyo institucional.
El problema no suele estar en la falta de intención. Suele estar en la falta de preparación: problema poco definido, línea base insuficiente, indicadores débiles, evidencias dispersas, gobernanza difusa, presupuesto poco defendible, mantenimiento posterior no previsto o sistema de seguimiento todavía inmaduro.
La preparación para financiación y ejecución de actuaciones de infraestructura verde y azul es una revisión previa del nivel de madurez de un proyecto municipal. No certifica financiabilidad ni garantiza ayudas. Sirve para detectar si la actuación tiene problema definido, encaje estratégico, línea base, indicadores, evidencias, capacidad de ejecución, mantenimiento previsto y sistema de seguimiento antes de avanzar hacia una memoria, convocatoria o asistencia técnica.
Por eso, cuando se habla de subvenciones de infraestructura verde y azul, la pregunta no debería ser solo qué convocatoria existe. La pregunta previa es más exigente: qué tan preparado está el proyecto para competir, ejecutarse, justificarse y sostenerse después de la inversión inicial.
Aunque este artículo utiliza el término “subvenciones” por claridad de búsqueda, la lógica aplica también a asistencia técnica, financiación supramunicipal, programas FEDER/PRTR, recursos de diputaciones, apoyo metropolitano o convocatorias vinculadas a renaturalización, adaptación climática y soluciones basadas en la naturaleza.
Esta diferencia importa porque muchas propuestas no se debilitan por falta de valor ambiental o social. Se debilitan porque no llegan a la fase de financiación con un expediente suficientemente ordenado.
- Una necesidad real no basta. Sombra, biodiversidad, SUDS, rieras o renaturalización pueden ser actuaciones valiosas, pero necesitan convertirse en proyectos defendibles.
- La convocatoria no debería ser el punto de partida. Si el proyecto se empieza a ordenar cuando ya hay plazo abierto, los indicadores, evidencias y riesgos suelen llegar tarde.
- La línea base es crítica. Sin situación de partida, es difícil demostrar mejora, justificar resultados o sostener el seguimiento posterior.
- El mantenimiento no es un apéndice. En infraestructura verde y azul, lo que no se mantiene se deteriora y puede hacer perder valor a la inversión pública.
- La preparación reduce riesgo. No promete financiación, pero ayuda a decidir si avanzar, reforzar, reformular o esperar antes de invertir tiempo técnico en una memoria.
- Si eres técnico municipal: úsalo para revisar si una actuación está suficientemente preparada antes de entrar en convocatoria.
- Si trabajas en medio ambiente, urbanismo, agua o parques y jardines: úsalo para conectar diagnóstico, ejecución, seguimiento y mantenimiento.
- Si formas parte de una concejalía o gerencia municipal: úsalo para entender por qué una buena idea puede necesitar más estructura antes de pedir financiación.
- Si eres consultora o ingeniería: úsalo para anticipar brechas documentales, indicadores y evidencias antes de preparar una memoria técnica.
Matiz necesario
Preparación no significa certificación. Una revisión del nivel de preparación puede ayudar a reducir riesgo y ordenar el expediente, pero no sustituye la revisión de bases, el criterio técnico, la elegibilidad formal ni la decisión de la entidad financiadora.
- Una buena idea municipal no siempre es un proyecto financiable
- Qué significa estar preparado para solicitar subvenciones de infraestructura verde y azul
- El error habitual: empezar por la convocatoria antes que por el proyecto
- Las brechas que más debilitan un proyecto de infraestructura verde y azul
- Indicadores, línea base y evidencias: donde muchas propuestas se debilitan
- Por qué el mantenimiento posterior debe pensarse antes de pedir financiación
- Qué debería revisar un ayuntamiento antes de avanzar
- Preparación: una forma de reducir riesgo antes de redactar la memoria
- De la preparación al seguimiento: lo que se define antes condiciona todo el ciclo posterior
- Dónde entra Rumbo & Resultados
- Preguntas frecuentes sobre preparación, subvenciones e infraestructura verde y azul
1. Una buena idea municipal no siempre es un proyecto financiable
Muchas actuaciones de infraestructura verde y azul nacen de problemas reales: plazas sin sombra, barrios con déficit de verde, patios escolares demasiado duros, rieras degradadas, episodios de escorrentía, pérdida de biodiversidad, baja permeabilidad urbana o falta de confort climático en verano.
La necesidad puede estar clara para el equipo municipal. También puede estar clara para la ciudadanía. Pero una necesidad visible no equivale todavía a un proyecto financiable.
Para aspirar a financiación, asistencia técnica o apoyo institucional, una actuación debe poder explicarse con precisión: qué problema aborda, dónde actúa, a quién afecta, qué evidencias lo sostienen, qué cambio espera generar, cómo se medirá y quién se hará cargo después.
1.1. La diferencia entre intención, actuación y proyecto
En infraestructura verde y azul conviene separar tres niveles. La intención expresa una voluntad: renaturalizar, mejorar sombra, adaptar al calor, recuperar biodiversidad o reducir escorrentía. La actuación define una intervención: plantar arbolado, crear SUDS, transformar una plaza, recuperar una riera o mejorar un eje verde y azul. El proyecto financiable exige más: diagnóstico, alcance, línea base, indicadores, presupuesto, gobernanza, mantenimiento y seguimiento.
La confusión aparece cuando se intenta presentar una actuación como si ya fuera un proyecto completo. En ese punto, la memoria puede redactarse, pero queda frágil.
- Detecta una necesidad real.
- Propone una actuación deseable.
- Puede tener apoyo político o técnico.
- Aún no siempre tiene datos, indicadores o evidencias suficientes.
- Define problema, ámbito, objetivos y beneficiarios.
- Cuenta con línea base y evidencias trazables.
- Incluye indicadores medibles y responsables.
- Prevé ejecución, mantenimiento, seguimiento y justificación.
1.2. Lo que la financiación pública suele exigir de forma directa o indirecta
Las convocatorias y recursos técnicos vinculados a renaturalización urbana, adaptación climática, biodiversidad o soluciones basadas en la naturaleza no suelen valorar solo que una actuación sea positiva. También exigen coherencia, trazabilidad, capacidad de ejecución, indicadores, evidencias y mecanismos de seguimiento.
En el caso de las ayudas de renaturalización urbana, la Fundación Biodiversidad ha trabajado guías de indicadores que refuerzan la importancia de medir, seguir y justificar los resultados de los proyectos.
MITECO define la infraestructura verde como una red estratégicamente planificada y gestionada para conservar ecosistemas y servicios ecosistémicos. Esa definición ya indica una exigencia de fondo: no se trata de actuaciones aisladas, sino de planificación, gestión y funcionalidad.
Lectura institucional
La financiación no solo mira la actuación. Mira si esa actuación forma parte de una lógica defendible: problema, encaje, datos, indicadores, ejecución, seguimiento y mantenimiento.
El problema no es tener una buena idea. El problema es no haberla convertido todavía en un expediente capaz de sostener una solicitud seria.
2. Qué significa estar preparado para solicitar subvenciones de infraestructura verde y azul
Estar preparado para solicitar subvenciones de infraestructura verde y azul no significa tener una memoria atractiva ni una actuación políticamente defendible. Significa que el proyecto puede sostenerse con información suficiente antes, durante y después de la ejecución.
En términos prácticos, la preparación combina seis planos: diagnóstico, encaje estratégico, datos de partida, capacidad de ejecución, mantenimiento posterior y sistema de seguimiento.
| Dimensión | Qué debería estar claro | Riesgo si falta |
|---|---|---|
| Problema | Necesidad concreta, ámbito territorial, población afectada y causa principal. | La propuesta parece genérica o poco priorizada. |
| Encaje estratégico | Relación con planes municipales, adaptación climática, biodiversidad, agua, salud urbana o renaturalización. | La actuación parece aislada o coyuntural. |
| Línea base | Datos de partida suficientes para comparar antes y después. | No se puede demostrar mejora real con solvencia. |
| Indicadores | Métricas, unidad, fuente, escala territorial, periodicidad y responsable. | El seguimiento queda incompleto o no verificable. |
| Evidencias | Documentos, mapas, diagnósticos, fotografías, inventarios, informes o registros trazables. | La memoria se apoya en afirmaciones no acreditadas. |
| Ejecución | Calendario, responsabilidades, dependencias, permisos, presupuesto y contratación. | El proyecto puede atascarse aunque consiga financiación. |
| Mantenimiento | Recursos, responsable, criterios de conservación, seguimiento post-ejecución y capacidad municipal. | La inversión puede degradarse después de ejecutarse. |
2.1. Elegibilidad no es lo mismo que preparación real
Una actuación puede ser elegible según unas bases y, aun así, estar mal preparada. La elegibilidad responde a una pregunta formal: si la entidad, el tipo de actuación, el gasto o el plazo pueden encajar en una convocatoria.
La preparación real responde a otra pregunta: si el proyecto tiene suficiente consistencia técnica, documental, operativa y de seguimiento para sostener una solicitud defendible.
Diferencia crítica
La elegibilidad permite presentarse. La preparación permite defender mejor el proyecto, ejecutarlo con menos riesgo y justificarlo con más solvencia.
Un proyecto puede cumplir una convocatoria y, aun así, estar poco preparado para lo que viene después.
3. El error habitual: empezar por la convocatoria antes que por el proyecto
Cuando aparece una línea de ayuda, muchas administraciones reaccionan con lógica de urgencia. Primero miran las bases. Después buscan qué actuación disponible podría encajar. Luego intentan construir una memoria dentro del plazo.
Es comprensible. Los equipos técnicos están cargados, las ventanas de oportunidad son cortas y la financiación pública exige velocidad. Pero esa forma de trabajar tiene un coste: el proyecto se ordena bajo presión documental.
En ese escenario, los indicadores llegan tarde, la línea base se improvisa, las evidencias se recopilan deprisa, la gobernanza queda poco clara y el mantenimiento posterior se formula como compromiso genérico.
3.1. La convocatoria no debería diseñar el proyecto
Una convocatoria puede orientar prioridades, gastos elegibles, criterios de evaluación y plazos. Pero no debería ser la primera vez que el ayuntamiento define el problema, prioriza zonas, identifica indicadores o piensa en mantenimiento.
Si la convocatoria diseña el proyecto, el expediente queda condicionado por la prisa. Si el proyecto ya tiene una base previa, la convocatoria se convierte en una oportunidad de financiación, no en el punto de partida del trabajo técnico.
- Se ordena cuando aparece la ayuda.
- Adapta una idea disponible a las bases.
- Busca datos e indicadores bajo presión.
- Puede dejar mantenimiento y reporting poco definidos.
- Tiene problema y ámbito definidos antes de la convocatoria.
- Cuenta con evidencias y datos mínimos de partida.
- Ha identificado indicadores y responsables.
- Anticipa ejecución, justificación y seguimiento posterior.
3.2. Llegar pronto no significa correr más
Llegar pronto significa haber ordenado antes lo que después habrá que justificar. Significa tener localizados los documentos, identificados los riesgos, definidos los indicadores, revisado el encaje estratégico y pensado qué pasará después de ejecutar.
En infraestructura verde y azul, esta preparación previa es especialmente importante porque la actuación no termina con la obra o la plantación. Continúa en la supervivencia vegetal, el mantenimiento de SUDS, el control de incidencias, la actualización de datos, la conservación de funcionalidad ecológica y el reporting.
El mejor momento para preparar una subvención no es cuando se publica. Es antes, cuando todavía hay margen para corregir el proyecto.
4. Las brechas que más debilitan un proyecto de infraestructura verde y azul
Las debilidades de un proyecto no siempre son grandes fallos. Muchas veces son brechas acumuladas: un dato que no tiene fuente, un indicador sin responsable, una actuación sin criterio territorial claro, un presupuesto poco conectado con el mantenimiento o una evidencia que existe, pero no está trazada.
El problema es que esas pequeñas brechas se vuelven críticas cuando el proyecto entra en evaluación, ejecución, justificación o seguimiento.
4.1. “Renaturalizar” no es un problema; es una posible respuesta
Un error habitual es formular la solución como si fuera el problema. “Renaturalizar una plaza” no describe el problema. Puede responder a falta de sombra, baja permeabilidad, isla de calor, déficit de biodiversidad, escorrentía, bajo uso ciudadano o desigualdad territorial en acceso al verde.
Sin problema definido, el proyecto se vuelve más difícil de priorizar, medir y defender.
Error frecuente
La solución puede ser plantar, renaturalizar o recuperar. Pero el expediente debe explicar qué problema se resuelve y por qué esa actuación es la respuesta adecuada.
4.2. Datos sin trazabilidad no sostienen bien una memoria
Los proyectos ambientales suelen apoyarse en mapas, fotografías, inventarios, informes técnicos, diagnósticos previos, datos municipales, mediciones, inspecciones o registros de incidencias. Pero no basta con tener información. La información debe poder localizarse, fecharse, vincularse al criterio que sostiene y actualizarse cuando sea necesario.
Las evidencias en proyectos ambientales no deberían ser una carpeta dispersa de documentos. Deberían funcionar como soporte trazable del diagnóstico, la priorización, los indicadores y el seguimiento posterior.
Un expediente débil no siempre carece de información. A veces tiene información suficiente, pero mal ordenada para defender el proyecto.
5. Indicadores, línea base y evidencias: donde muchas propuestas se debilitan
La parte más crítica de muchos proyectos de infraestructura verde y azul no es redactar objetivos. Es demostrar que esos objetivos pueden medirse.
La línea base de infraestructura verde y azul es la situación de partida que permite comparar resultados. Puede incluir cobertura arbórea, superficie permeable, temperatura superficial, biodiversidad observada, proximidad a espacios verdes, estado de una riera, capacidad de infiltración, incidencias de mantenimiento o indicadores de uso ciudadano.
Sin línea base, el proyecto puede ejecutarse, pero queda peor preparado para demostrar impacto.
Lectura técnica
Un indicador útil no es una frase de impacto. Debe tener unidad, fuente, escala, periodicidad, responsable y una función clara dentro del seguimiento o la justificación.
5.1. Qué debería tener un buen indicador
Los indicadores de infraestructura verde y azul deben permitir tomar decisiones, seguir avances y justificar resultados. Si no se pueden medir, actualizar o vincular a una fuente, se convierten en una declaración de intenciones.
La guía de indicadores de la Fundación Biodiversidad para proyectos de renaturalización urbana refuerza precisamente esta lógica: definir indicadores, prever seguimiento y disponer de información suficiente para reportar resultados.
5.2. Lo que demuestra un expediente real: Sant Boi Respira + Verd
La experiencia de Sant Boi Respira + Verd muestra bien esta diferencia. En un expediente real de infraestructura verde y azul, los indicadores no funcionan como una lista decorativa. Forman parte de una arquitectura de medición que debe conectar resultados esperados, fuentes de verificación, línea base, valores intermedios, valores finales, escala de reporte y metodología de construcción.
La dificultad no estaba solo en seleccionar indicadores de biodiversidad, conectividad, superficie renaturalizada, sombra, salud urbana, mantenimiento o adaptación climática. Estaba en demostrar cómo se medirían, con qué datos, en qué momento, con qué evidencia, quién los actualizaría y cómo se reportaría su evolución.
Aprendizaje operativo
En una actuación financiada de infraestructura verde y azul, el indicador no es solo el nombre del indicador. Es la capacidad de demostrar cómo se mide, con qué dato, con qué evidencia, quién lo actualiza y cómo se reporta su evolución.
Ese aprendizaje es importante para cualquier ayuntamiento: si una memoria incluye indicadores sin explicar cómo se van a medir, el problema no es solo técnico. Es de preparación, financiabilidad, justificación, seguimiento y protección de la inversión pública.
5.3. Lo que no se mide al inicio se justifica peor al final
La justificación de subvenciones de renaturalización urbana no empieza cuando termina el proyecto. Empieza cuando se definen los indicadores, las fuentes de verificación y las evidencias que después permitirán explicar qué se ha hecho y qué resultado ha generado.
Si el seguimiento se piensa al final, el equipo municipal puede descubrir demasiado tarde que no ha generado los datos necesarios.
Riesgo documental
Ejecutar una actuación sin haber definido cómo se medirá puede convertir la justificación posterior en un ejercicio defensivo, no en una demostración sólida de resultados.
Sin línea base, los resultados se cuentan. Con línea base, los resultados se pueden comparar.

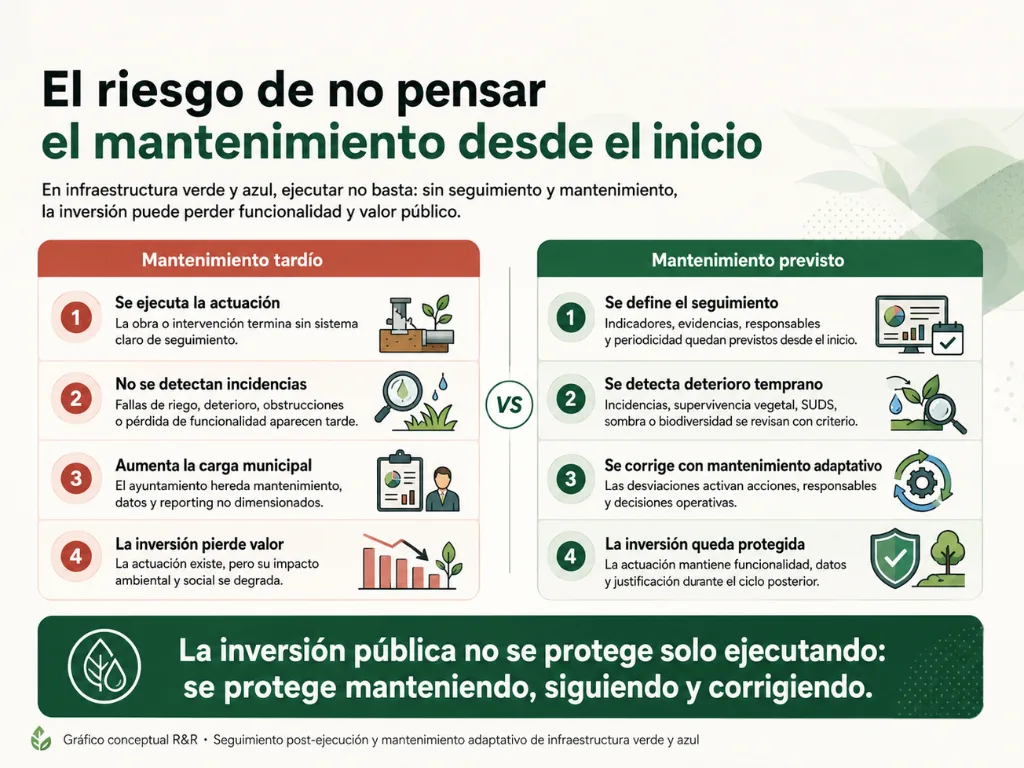

6. Por qué el mantenimiento posterior debe pensarse antes de pedir financiación
La fase posterior no es un complemento. En infraestructura verde y azul, la fase posterior decide si la inversión pública conserva valor o lo pierde.
Un árbol plantado que no sobrevive, un SUDS que no se mantiene, una riera intervenida que vuelve a degradarse, una zona de sombra que no se monitoriza o un espacio renaturalizado que acumula incidencias no son solo problemas de conservación. Son señales de que el proyecto no había cerrado bien su ciclo completo.
Por eso, el mantenimiento de infraestructura verde y azul debería entrar antes de solicitar financiación, no después de adjudicarla.
6.1. La pregunta que suele llegar tarde
La pregunta no es únicamente cuánto cuesta ejecutar. La pregunta completa es qué recursos necesitará el ayuntamiento para mantener, seguir, corregir y justificar la actuación una vez ejecutada.
Esto afecta a contratos de mantenimiento, inspecciones, indicadores, incidencias, reposición vegetal, riego, limpieza, seguridad, biodiversidad, datos, reporting y adaptación de la gestión cuando aparezcan desviaciones.
Cuando el sistema de seguimiento contempla medición inicial, revisión intermedia, evaluación final y medidas correctoras, el mantenimiento deja de ser una promesa genérica y empieza a funcionar como una capacidad real de gestión.
Riesgo operativo
Un ayuntamiento puede conseguir financiación para ejecutar una actuación y, al mismo tiempo, no tener dimensionada la carga técnica y presupuestaria que aparecerá después.
6.2. Protección de inversión pública
Pensar el mantenimiento desde el inicio no es solo una cuestión de conservación. Es una cuestión de protección de inversión pública.
El problema no es solo técnico. También es de capacidad municipal: muchas áreas reciben nuevas obligaciones de seguimiento, mantenimiento, actualización de datos y reporting sin haber incorporado recursos equivalentes.
Si una actuación pierde funcionalidad ambiental, social o urbana por falta de seguimiento, la inversión inicial pierde parte de su valor. Esto es especialmente relevante en actuaciones de sombra, arbolado, drenaje sostenible, restauración fluvial, biodiversidad urbana o adaptación climática.
El seguimiento de proyectos de infraestructura verde y azul permite detectar deterioros, corregir desviaciones, actualizar datos y tomar decisiones de mantenimiento adaptativo antes de que el problema sea más costoso.
La inversión pública no se protege solo adjudicando bien. Se protege manteniendo, siguiendo, corrigiendo y documentando después.
7. Qué debería revisar un ayuntamiento antes de avanzar
Antes de redactar una memoria completa o movilizar una asistencia técnica, conviene pasar por un checklist ejecutivo. No sustituye la revisión jurídica ni técnica de una convocatoria, pero ayuda a detectar si el expediente está suficientemente maduro.
- ¿El problema está definido con precisión territorial y funcional?
- ¿La actuación encaja en una estrategia municipal, metropolitana, autonómica o estatal?
- ¿Existe una línea base mínima de partida?
- ¿Los indicadores tienen unidad, fuente, escala, periodicidad y responsable?
- ¿Las evidencias están localizadas, fechadas y son trazables?
- ¿La actuación diferencia claramente diagnóstico, solución, ejecución y seguimiento?
- ¿Hay responsable técnico y gobernanza interdepartamental?
- ¿El presupuesto es coherente con alcance, fases y riesgos?
- ¿Se han identificado permisos, dependencias o condicionantes externos?
- ¿Está previsto el mantenimiento posterior?
- ¿Existe un sistema mínimo de reporting y justificación?
- ¿El proyecto puede explicar qué impacto espera conseguir y cómo lo comprobará?
7.1. Cómo interpretar el resultado
Si varias respuestas son negativas o inciertas, el proyecto no necesariamente debe descartarse. Pero sí necesita preparación antes de entrar en una convocatoria exigente.
La utilidad del checklist no es decir “sí” o “no” de forma simplista. Es identificar qué brechas deberían resolverse antes de invertir semanas en una memoria que puede acabar debilitada por falta de datos, gobernanza o seguimiento.
- Problema definido y localizado.
- Línea base mínima disponible.
- Indicadores trazables.
- Responsables claros.
- Mantenimiento y seguimiento previstos.
- Datos incompletos o sin fuente.
- Gobernanza difusa.
- Indicadores genéricos.
- Presupuesto sin lógica de mantenimiento.
- Reporting no previsto desde el inicio.
Un buen checklist no sirve para tranquilizar. Sirve para detectar qué parte del expediente todavía no aguanta una revisión seria.
8. Preparación: una forma de reducir riesgo antes de redactar la memoria
La preparación no decide si un proyecto merece financiación. Evalúa si está listo para avanzar con criterio.
En el artículo hemos usado también el término readiness porque describe bien esta lógica de revisión previa. Pero en un contexto institucional conviene expresarlo de forma más clara: preparación del expediente, preparación para financiación y preparación para ejecución.
Aplicado a infraestructura verde y azul, este trabajo permite ordenar una decisión previa: avanzar, reforzar, reformular o esperar.
También permite detectar si el sistema de medición está suficientemente pensado: si la línea base existe o puede levantarse, si cada indicador tiene fuente y método, y si las evidencias podrán sostener informes intermedios, informe final y decisiones de corrección.
8.1. Preparación operativa, no certificación
La preparación para financiación y ejecución debe entenderse como una revisión operativa del expediente. No es una certificación, no sustituye una memoria técnica y no garantiza financiación.
Su valor está en reducir trabajo improductivo y evitar que el equipo municipal invierta semanas en una memoria que después queda debilitada por falta de datos, fuentes de verificación, responsables, condiciones de ejecución o previsión de mantenimiento.
Función práctica
La preparación ordena el expediente antes de que el expediente condicione al proyecto.
La preparación no garantiza financiación. Pero la falta de preparación sí aumenta el riesgo de perder tiempo, calidad y capacidad de justificación.
9. De la preparación al seguimiento: lo que se define antes condiciona todo el ciclo posterior
Un proyecto de infraestructura verde y azul no termina cuando se presenta una solicitud. Tampoco termina cuando se adjudica una ayuda o se ejecuta una obra.
El ciclo real incluye diagnóstico, priorización, financiación, contratación, ejecución, seguimiento, justificación, mantenimiento y adaptación.
Lo que no se define al inicio suele aparecer como problema al final.
- La línea base no permite comparar.
- Los indicadores no se pueden medir.
- Las evidencias no sostienen la justificación.
- El mantenimiento aparece como carga imprevista.
- El reporting se improvisa al final.
- El proyecto puede demostrar evolución.
- El seguimiento tiene fuentes y responsables.
- La justificación se apoya en evidencias trazables.
- El mantenimiento se dimensiona con más realismo.
- La inversión pública queda mejor protegida.
9.1. La financiación de soluciones basadas en la naturaleza exige pensar el ciclo completo
La financiación de soluciones basadas en la naturaleza suele exigir más que ejecutar una actuación visible. Requiere demostrar coherencia entre diagnóstico, acción, impacto esperado, indicadores, evidencias y seguimiento.
En los proyectos financiables de renaturalización urbana, esta lógica es especialmente importante porque el resultado depende de procesos vivos: vegetación, agua, biodiversidad, uso ciudadano, mantenimiento, clima, incidencias y adaptación a lo largo del tiempo.
La lógica de fondos europeos y PRTR también refuerza la importancia de hitos, objetivos, verificación y evidencias acreditativas. La Orden HFP/1030/2021 formaliza esa cultura de seguimiento y control para el sistema de gestión del Plan de Recuperación, Transformación y Resiliencia.
Punto de ciclo de vida
En infraestructura verde y azul, lo que se diseña mal antes se paga después en seguimiento, mantenimiento, reporting o pérdida de funcionalidad.
Preparar mejor no es burocratizar. Es evitar que la ejecución genere obligaciones que nadie había previsto.
10. Dónde entra Rumbo & Resultados
Rumbo & Resultados trabaja una línea específica para instituciones públicas centrada en infraestructura verde y azul, financiación, ejecución, justificación, seguimiento y protección de inversión pública.
El enfoque no parte de vender más software ni de sustituir el criterio técnico municipal. Parte de una necesidad concreta: muchos ayuntamientos tienen actuaciones relevantes, pero no siempre disponen de capacidad interna suficiente para ordenar evidencias, indicadores, línea base, riesgos, mantenimiento y reporting antes de avanzar.
Dentro de esta línea ya está publicada la herramienta abierta Preparación para financiación y ejecución de actuaciones de infraestructura verde y azul. Su función no es prometer financiación, sino ayudar a identificar si una actuación está suficientemente preparada para avanzar, qué brechas la debilitan y qué decisiones conviene tomar antes de entrar en una convocatoria, asistencia técnica o proceso de memoria.
Para expedientes que requieran mayor profundidad técnica, evidencias, trazabilidad y acompañamiento, R&R está preparando una versión profesional/licenciada. Actualmente puede solicitarse información para valorar encaje, necesidad y próximos pasos.
Enfoque R&R
R&R no plantea la herramienta como sustituto de la memoria técnica. La versión abierta ayuda a orientar el estado preliminar de una actuación y a detectar brechas de preparación. La versión profesional/licenciada está en preparación para casos que requieran mayor profundidad de expediente, evidencias, trazabilidad y revisión asistida.
10.1. De la preparación a la suite de seguimiento
La lógica no termina en la preparación abierta. Un expediente bien ordenado debería facilitar después indicadores, línea base, justificación, reporting, inventario, seguimiento post-ejecución, mantenimiento adaptativo y protección de inversión pública.
Por eso, la línea de trabajo de R&R se está construyendo como una suite modular asistida, no como una herramienta aislada. El primer paso es evaluar preparación. Los siguientes pasos deben ayudar a ordenar evidencias, seguir resultados, reportar avances y sostener la funcionalidad de la infraestructura verde y azul una vez ejecutada.
10.2. Qué leer o revisar después según el estado del proyecto
Este artículo se centra en la preparación previa. Según el punto en el que se encuentre cada actuación, el siguiente paso puede ser distinto: entender el marco completo de inversión pública, probar una revisión preliminar, profundizar en diagnóstico o valorar apoyo institucional.
- Para entender el marco completo: evaluación y seguimiento de inversión pública en infraestructura verde y azul.
- Para revisar una actuación concreta: herramienta abierta de preparación para financiación y ejecución de actuaciones de infraestructura verde y azul.
- Para proyectos que todavía necesitan ordenar diagnóstico: diagnóstico de infraestructura verde y azul.
10.3. Fuentes técnicas utilizadas para contextualizar el artículo
Este artículo no se apoya en una convocatoria concreta abierta, sino en marcos técnicos e institucionales que refuerzan la importancia de planificación, indicadores, seguimiento, justificación y mantenimiento en proyectos de infraestructura verde y azul.
- Fundación Biodiversidad: ayudas FEDER para renaturalización de ciudades
- Fundación Biodiversidad: guía de indicadores para proyectos de renaturalización urbana
- MITECO: infraestructura verde y conectividad ecológica
- BOE: sistema de gestión del PRTR y seguimiento de hitos, objetivos y evidencias
- Diputació de Barcelona: planificación y gestión de infraestructura verde y azul urbana
Preguntas frecuentes sobre preparación y subvenciones de infraestructura verde y azul
Respuestas directas sobre preparación para subvenciones, actuaciones municipales, indicadores de infraestructura verde y azul, línea base, mantenimiento, justificación y seguimiento en infraestructura verde y azul.
¿Qué es la preparación para financiación y ejecución de infraestructura verde y azul?
Es una revisión previa del nivel de preparación de una actuación municipal antes de solicitar financiación, redactar una memoria o comprometer recursos. Revisa si el proyecto está definido, alineado, medido, documentado, ejecutable, justificable y mantenible.
¿Qué diferencia hay entre elegibilidad y preparación real?
La elegibilidad indica si una entidad o actuación puede presentarse según las bases de una convocatoria. La preparación real indica si el proyecto tiene suficiente calidad técnica, evidencia, línea base, indicadores, gobernanza y capacidad de ejecución para sostener una solicitud defendible.
¿Qué información debería tener un ayuntamiento antes de pedir subvenciones de infraestructura verde y azul?
Debería disponer de problema definido, ámbito territorial, encaje estratégico, línea base, indicadores, evidencias, presupuesto, calendario, responsables, riesgos, mantenimiento previsto y sistema de seguimiento.
¿Por qué son importantes los indicadores y la línea base?
Porque permiten comparar la situación inicial con los resultados obtenidos. Sin línea base ni indicadores, el proyecto puede ejecutarse, pero tendrá más dificultades para demostrar impacto, justificar resultados y sostener seguimiento posterior.
¿Qué pasa si no se prevé el mantenimiento posterior?
La actuación puede deteriorarse, perder funcionalidad ambiental o social y generar una carga recurrente no prevista para el ayuntamiento. En infraestructura verde y azul, el mantenimiento condiciona la supervivencia, funcionalidad y valor público de la inversión.
¿Una herramienta puede sustituir una memoria técnica?
No. Una herramienta puede ordenar información, detectar brechas, estructurar evidencias y orientar decisiones, pero no sustituye la memoria técnica, la revisión de bases, el criterio profesional ni la responsabilidad municipal.
¿Existe una versión profesional de la herramienta?
Actualmente está disponible una versión abierta para obtener una orientación preliminar. R&R está preparando una versión profesional/licenciada para expedientes que requieran mayor profundidad técnica, evidencias, trazabilidad y acompañamiento. Puede solicitarse información para valorar si tiene sentido según el caso.
¿Cómo se conecta la preparación con la justificación posterior?
Lo que se define al inicio condiciona lo que podrá justificarse al final. Si desde el principio se establecen línea base, indicadores, fuentes de verificación y responsables, el seguimiento y la justificación posterior serán más sólidos.
Antes de pedir subvenciones de infraestructura verde y azul, conviene saber si la actuación está preparada.
Muchas actuaciones de infraestructura verde y azul tienen sentido técnico y social, pero llegan a financiación con brechas en línea base, indicadores, evidencias, mantenimiento o seguimiento.
En Rumbo & Resultados trabajamos esa capa: preparación de expediente, evidencias, riesgos, ejecución, seguimiento y protección de inversión pública.
¿Te avisamos cuando publiquemos nuevos contenidos?
Nos tomamos en serio tu tiempo. Solo te enviaremos artículos, guías o herramientas que te ayuden a mejorar, decidir o actuar mejor.
Recursos R&R
Recursos y artículos estratégicos para transformar tu negocio o institución
Selección de artículos, casos y recursos para diagnosticar mejor, decidir con más criterio y convertir la estrategia en ejecución.
La próxima ola no será más software: serán servicios que resuelvan trabajo crítico
Las empresas empiezan a pedir algo distinto: no más herramientas aisladas, sino servicios capaces de resolver funciones críticas…
Saber más
Por qué cada vez más autónomos no consiguen salir del autoempleo
Más autónomos y menos recaudación no es solo una paradoja estadística. Es la señal de que muchos pequeños…
Saber más
Cómo saber si tu empresa necesita dirección ejecutiva y cuánto cuesta no admitirlo
Aprende a detectar cuándo una empresa deja de tener un problema funcional y empieza a tener un problema…
Saber más
El manager de agentes de IA: qué es, qué función cumple y por qué será clave en empresas, startups y pymes
La gestión de agentes de IA no será solo una cuestión técnica. Las empresas necesitarán perfiles capaces de…
Saber más
Industria dual para pymes: oportunidad real, riesgo de improvisar y hoja de ruta para avanzar
Guía para pymes industriales y tecnológicas que necesitan evaluar si sus capacidades pueden tener recorrido en industria dual.…
Saber más
Qué hacer después de comprar una empresa: guía para un nuevo dueño en 30–100 días
Comprar una empresa no garantiza que el valor se capture solo. Esta guía explica qué debe hacer un…
Saber más
IA y seguros en la empresa: cobertura, exclusiones y responsabilidad
La IA ya no es solo una cuestión de productividad. Cuando entra en procesos reales de empresa, también…
Saber más
Contratación directiva en España: más rotación, más presión y menos margen para equivocarse
La demanda de liderazgo ejecutivo sigue activa en España, especialmente en pymes industriales, empresas familiares y entornos de…
Saber más
De Kit Digital a SaaS: Reordenación estratégica del modelo comercial de una scaleup
Caso de estudio anonimizado sobre cómo corregir un error de diagnóstico comercial, priorizar mercados, definir buyer persona y…
Saber más
Cómo ordenar un activo turístico infraexplotado antes de invertir en marketing
Casa Mercedes Valderrubio muestra cómo convertir una propiedad ya publicada y reservable en un negocio con criterio: modelo,…
Saber más
Checklist Stack Digital Retail
Evalúa en 5 minutos si tu stack digital está preparado para vender sin fricción… o si hoy te…
Abrir recurso
Checklist Lead Scoring
Evalúa en 5 minutos cómo de alineados están tus equipos y si tu sistema de puntuación de leads…
Abrir recurso
Checklist IA práctica con ROI
¿Tu empresa está aplicando inteligencia artificial de forma rentable o solo probando herramientas sin rumbo? Con este checklist…
Abrir recurso
Checklist ¿Ideas o ruido?
En 20 preguntas rápidas podrás descubrir si tu empresa convierte las ideas en resultados o en ruido. Evalúa…
Abrir recurso
Checklist equipos alineados o en paralelo
Descubre en 12 preguntas si tu equipo está realmente alineado con los objetivos de la empresa o si…
Abrir recurso
Checklist madurez digital: optimización de recursos digitales
Descubre en 15 preguntas si tu empresa está preparada digitalmente para crecer. Evalúa canales, procesos, datos e innovación…
Abrir recurso
Checklist pymes: detecta bloqueos que frenan tus ventas
Descubre si tu pyme está preparada para crecer con nuestro checklist gratuito. Evalúa 4 áreas clave en 12…
Abrir recurso
Checklist agilidad grandes empresas: reduce tiempo en procesos
Evalúa la agilidad de tu gran empresa con este checklist. Descubre si la burocracia o los silos frenan…
Abrir recurso
Checklist Ruta Rumbo y Resultados: metodología propia
Descubre en 15 preguntas si tu empresa necesita la metodología Ruta R&R para ordenar prioridades, optimizar recursos y…
Abrir recurso
Checklist para startups: detecta bloqueos que frenan el crecimiento
¿Tu startup avanza con rumbo firme? Descubre con nuestro checklist si necesitas reforzar tu estrategia, métricas o crecimiento.…
Abrir recurso
