Reporting y justificación de infraestructura verde y azul: cuando ejecutar no basta para cerrar bien el proyecto
La entidad financiadora marca cómo justificar. El problema es llegar al cierre con documentos dispersos, indicadores sin medir, herramientas no desplegadas y compromisos que nunca se convirtieron en sistema operativo durante la ejecución.
En muchos proyectos de infraestructura verde y azul, el problema no es que el ayuntamiento no haya trabajado. El problema es que, al llegar el cierre, cuesta demostrar con rapidez y orden qué se hizo, qué se midió, qué cambió, qué quedó pendiente y qué evidencia sostiene cada parte del proyecto.
No suele faltar documentación. De hecho, suele sobrar: informes, actas, correos, fotografías, excels, certificaciones, facturas, partes de trabajo, mapas, entregables, incidencias, contratos, revisiones y versiones sucesivas de documentos.
El problema aparece cuando, después de dos, tres o cuatro años de ejecución, toda esa información está repartida entre áreas, técnicos, proveedores, carpetas, correos, aplicaciones, hojas de cálculo y personas que quizá ya no están en el proyecto.
El reporting de infraestructura verde y azul es el sistema interno que permite ordenar durante la ejecución los hitos, indicadores, evidencias, actas, fotografías, incidencias, cambios, documentación técnica y documentación económica de un proyecto. No sustituye la justificación formal exigida por la entidad financiadora, pero evita llegar al cierre con información dispersa, indicadores sin medir y compromisos no operativizados.
La justificación formal la marca cada convocatoria: formularios, plazos, memorias, anexos, documentación económica, evidencias técnicas, hitos, objetivos, canales de consulta y posibles subsanaciones. Ese no es el punto que este artículo pretende sustituir.
El punto es otro: la entidad financiadora puede decir cómo justificar, pero no puede reconstruir por el ayuntamiento la trazabilidad que no se ha generado durante la ejecución.
En infraestructura verde y azul, esto pesa especialmente porque la ejecución visible absorbe casi toda la capacidad municipal: obras, plantaciones, contratos, coordinación, incidencias, calendario y presión política. Mientras tanto, los indicadores, las evidencias, las herramientas digitales, los sistemas de medición y los compromisos menos visibles se van dejando para después.
Pero después suele ser tarde, caro y agotador.
- La justificación no se improvisa al cierre. Se construye durante la ejecución o se paga después en sobrecarga técnica, subsanaciones y riesgo económico.
- No suele faltar documentación. El problema es que los documentos, fotos, informes, excels y actas no están conectados con hitos, indicadores, costes y compromisos.
- Ejecutar no basta. También hay que demostrar lo comprometido, especialmente cuando el proyecto incluía indicadores, herramientas digitales, seguimiento o sistemas de medición.
- Los indicadores sin sistema son una bomba de cierre. Si a seis meses de justificar no está claro cómo medirlos, la justificación se debilita.
- La digitalización se cae si no hay capacidad operativa. Herramientas ciudadanas, paneles o sistemas de datos requieren responsables, mantenimiento y alimentación real.
- El reporting interno no sustituye la justificación oficial. La prepara, reduce caos y permite llegar al procedimiento formal con más trazabilidad.
- Si eres técnico municipal: úsalo para identificar qué parte del cierre puede desbordarte antes de que llegue el plazo de justificación.
- Si gestionas un proyecto financiado: úsalo para diferenciar ejecución, reporting interno y justificación formal.
- Si estás a pocos meses del cierre: úsalo para ordenar evidencias, indicadores, cambios y compromisos no operativizados.
- Si formas parte de dirección política o gerencia municipal: úsalo para entender por qué la ejecución visible no garantiza un cierre defendible.
Matiz necesario
El reporting interno no sustituye el procedimiento oficial de justificación ni los requisitos de la entidad financiadora. Su función es llegar mejor preparado: con evidencias, indicadores, cambios, incidencias, costes, hitos y decisiones suficientemente ordenados para responder con menos improvisación.
- La justificación formal está definida; el problema es llegar preparado
- El problema no es no tener documentos: es no poder conectarlos
- Compromisos no operativizados: el riesgo que aparece demasiado tarde
- Por qué la ejecución visible absorbe la capacidad municipal
- Qué información debería ordenarse mientras el proyecto avanza
- Qué hacer cuando quedan seis meses y los indicadores no están medidos
- Digitalización, eficiencia y herramientas ciudadanas: compromisos que se caen por falta de capacidad
- Reporting interno: no más burocracia, sino sistema de control vivo
- Prevención y rescate: dos formas de actuar antes del cierre
- Sistema mínimo para municipios pequeños y medianos
- Cómo puede ayudar R&R: prevención de deuda de trazabilidad y cierre asistido
- Preguntas frecuentes sobre reporting y justificación de infraestructura verde y azul
1. La justificación formal está definida; el problema es llegar preparado
La mayoría de convocatorias no dejan la justificación al azar. Definen formularios, plazos, memorias, anexos, documentación económica, documentación técnica, hitos, objetivos, evidencias, canales de consulta y, en muchos casos, procedimientos de revisión o subsanación.
Por eso, el problema de muchos proyectos de infraestructura verde y azul no es que nadie sepa que habrá que justificar. Se sabe desde el inicio. El problema es que el sistema interno que debería alimentar esa justificación no siempre se monta mientras el proyecto avanza.
La entidad financiadora puede explicar qué entregar, cuándo entregarlo y con qué formato. Lo que no puede hacer es reconstruir por el ayuntamiento dos, tres o cuatro años de decisiones, evidencias, cambios, indicadores, incidencias, entregables y documentación económica.
1.1. Justificación formal no es reporting interno
Conviene separar dos planos que a menudo se mezclan.
La justificación formal es el procedimiento exigido por la entidad financiadora: qué memoria se presenta, qué documentos se adjuntan, qué gastos se acreditan, qué hitos se informan, qué indicadores se reportan y qué plazo se debe cumplir.
El reporting interno es el sistema de gestión que permite llegar a ese procedimiento con la información ordenada: compromisos, hitos, indicadores, evidencias, fotografías, actas, certificaciones, cambios, incidencias, costes, responsables y decisiones.
- La define la convocatoria o entidad financiadora.
- Incluye plazos, formularios, memorias y anexos.
- Exige documentación técnica y económica.
- Puede incluir revisión, requerimientos o subsanaciones.
- Lo organiza el ayuntamiento o equipo gestor.
- Conecta compromisos, evidencias e indicadores durante la ejecución.
- Detecta brechas antes de que llegue el cierre.
- Reduce reconstrucción, fricción y sobrecarga técnica.
1.2. El soporte del financiador no elimina la carga interna
Muchas entidades financiadoras acompañan el proceso: resuelven dudas, revisan entregas, piden aclaraciones, abren periodos de subsanación o indican qué documentación falta.
Ese soporte es útil, pero no sustituye la capacidad interna del beneficiario. Si el ayuntamiento no sabe dónde está cada evidencia, qué indicador puede medirse, qué cambio modificó el alcance, qué documento acredita cada hito o qué parte de la actuación quedó pendiente, la respuesta a cualquier requerimiento se vuelve lenta y costosa.
En ese punto, el problema ya no es el formulario. El problema es la trazabilidad.
Riesgo operativo
La plataforma oficial puede estar clara, las instrucciones pueden existir y la entidad financiadora puede ofrecer soporte. Aun así, el equipo municipal puede llegar desbordado si no tiene evidencias, indicadores y decisiones ordenadas antes de abrir el formulario final.
1.3. La justificación se empieza a ganar durante la ejecución
La justificación final se presenta al cierre, pero se prepara durante todo el proyecto.
Cada acta, fotografía, certificación, cambio de alcance, medición, incidencia, decisión técnica y actualización de indicador debería alimentar una línea de trazabilidad. Si esa línea no existe, el cierre acumula todo lo que no se ordenó antes.
Por eso, en proyectos financiados de infraestructura verde y azul, el reporting interno no debería verse como burocracia añadida. Debería verse como una forma de proteger el cierre, reducir riesgo económico y evitar que el equipo técnico acabe enterrado durante meses en una reconstrucción documental que podría haberse alimentado paso a paso.
Lectura práctica
Un buen reporting interno no evita que haya que justificar. Evita que cada pregunta de justificación obligue a reconstruir el proyecto desde cero.
La justificación no falla porque falten instrucciones. Falla cuando el proyecto no ha dejado una huella ordenada mientras se ejecutaba.
2. El problema no es no tener documentos: es no poder conectarlos
En un proyecto municipal de infraestructura verde y azul no suele haber silencio documental. Hay documentos por todas partes.
Informes técnicos, actas de reuniones, correos, fotografías, hojas Excel, certificaciones, facturas, partes de trabajo, informes de contrata, mapas, entregables de consultoras, cambios de alcance, incidencias, revisiones de indicadores, documentación económica, documentación de comunicación, materiales de participación y versiones sucesivas de memorias.
El problema es que esa documentación no siempre está conectada con lo que después hay que demostrar.
2.1. Mucha documentación no equivale a trazabilidad
Una carpeta llena de archivos puede dar sensación de control, pero no necesariamente permite justificar bien.
El cierre exige responder preguntas concretas: qué se comprometió, qué se ejecutó, cuándo se hizo, cuánto costó, qué evidencia lo acredita, qué indicador cambió, qué incidencia apareció, qué decisión se tomó y qué resultado puede demostrarse.
Si los documentos no están vinculados a esas preguntas, el equipo técnico tiene que reinterpretar todo el expediente bajo presión.
2.2. La trazabilidad que falta al cierre
La trazabilidad útil no consiste solo en guardar documentos. Consiste en conectar cada pieza con una función dentro del proyecto.
Un mismo documento puede servir para varias cosas: acreditar un hito, justificar un gasto, explicar una decisión técnica, evidenciar una incidencia, sostener un indicador o demostrar un cambio. Pero si esa relación no está registrada, el valor del documento se reduce.
| Elemento | Pregunta que debe responder | Riesgo si no está conectado |
|---|---|---|
| Compromiso | ¿Qué prometía el proyecto? | No saber qué parte del plan inicial queda cubierta y cuál queda pendiente. |
| Hito | ¿Qué avance debía demostrarse? | No poder reconstruir calendario, entregables o cumplimiento parcial. |
| Indicador | ¿Qué resultado o avance debía medirse? | Llegar al cierre sin fuente, medición, línea base o responsable claro. |
| Evidencia | ¿Qué documento, foto, acta o registro acredita el avance? | Tener archivos, pero no saber qué sostienen dentro de la justificación. |
| Cambio | ¿Qué se modificó respecto al plan inicial y por qué? | Que la memoria final parezca incoherente o incompleta. |
| Coste | ¿Qué gasto se asocia a cada actuación, hito o entregable? | Separar la justificación técnica de la económica y multiplicar revisiones. |
| Resultado | ¿Qué puede afirmarse con evidencia suficiente? | Prometer impacto sin soporte o quedarse corto por falta de trazabilidad. |

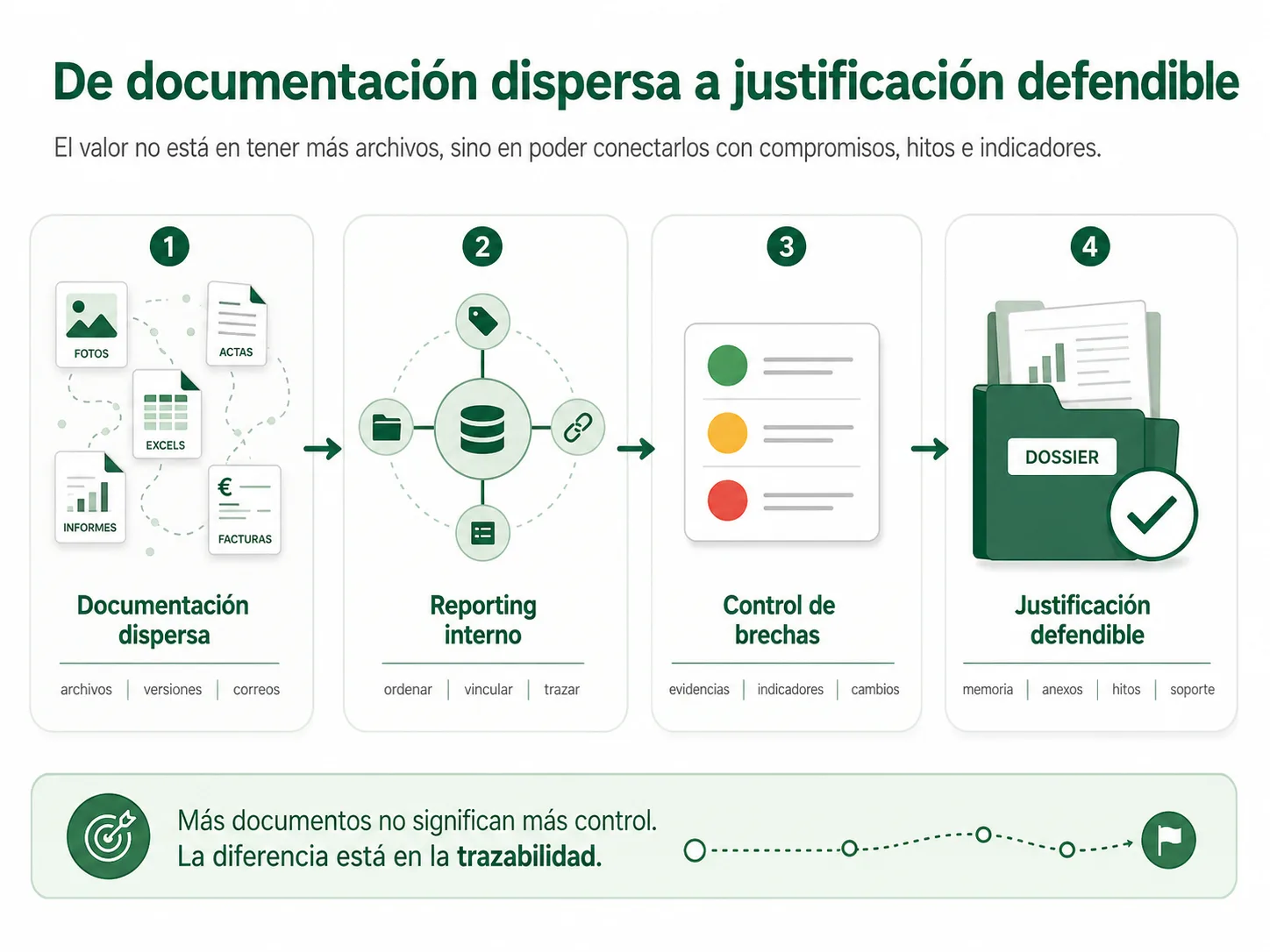

2.3. De archivo disperso a expediente defendible
La diferencia entre archivo disperso y expediente defendible no está en el volumen de documentación. Está en la relación entre documentos, decisiones y compromisos.
Un expediente defendible permite saber qué evidencia sostiene cada afirmación de la memoria, qué documento justifica cada hito, qué dato alimenta cada indicador y qué decisión explica cada desviación.
Esto no implica crear burocracia infinita. Implica que la documentación que ya se genera tenga estructura, código, relación y uso.
- Carpetas por área, proveedor o persona.
- Fotos sin hito asociado.
- Excels con versiones paralelas.
- Actas sin relación con compromisos.
- Indicadores actualizados tarde o sin fuente clara.
- Documentos vinculados a compromisos.
- Evidencias asociadas a hitos e indicadores.
- Versiones controladas y responsables claros.
- Cambios explicados y documentados.
- Información técnica y económica conectada.
2.4. El coste real aparece cuando alguien tiene que reconstruirlo
El caos documental no siempre se nota durante la ejecución. La obra avanza, las reuniones se celebran, los documentos se guardan y las carpetas crecen.
El problema aparece cuando alguien tiene que convertir todo eso en una memoria técnica, una justificación económica, una respuesta a un requerimiento, una explicación de cambios o una acreditación de resultados.
En ese momento, la falta de trazabilidad se convierte en horas de búsqueda, reuniones de reconstrucción, presión sobre técnicos municipales, peticiones urgentes a proveedores, dudas sobre versiones y riesgo de entregar una justificación más débil de lo que el propio proyecto merece.
Riesgo de cierre
El caos documental no siempre impide ejecutar. Pero sí puede impedir justificar bien, responder rápido y defender con claridad lo que se ha hecho.
El problema no es guardar más documentos. Es poder convertir los documentos que ya existen en una línea de justificación coherente.
3. Compromisos no operativizados: el riesgo que aparece demasiado tarde
En muchos proyectos financiados de infraestructura verde y azul, el cierre no se complica solo por documentos dispersos. Se complica porque algunos compromisos del proyecto nunca llegaron a convertirse en sistema operativo.
Estaban en la memoria. Sumaban valor. Ayudaban a justificar la ambición del proyecto. Pero durante la ejecución quedaron desplazados por lo urgente: obra, contratación, plantaciones, certificaciones, coordinación, incidencias, plazos y presión de ejecución.
El problema aparece cuando, a pocos meses del cierre, hay que demostrar indicadores, herramientas, sistemas de medición, acciones de eficiencia, comunicación, participación o seguimiento que nunca tuvieron responsable, método, fuente de datos, calendario o mantenimiento suficiente.
3.1. Qué es un compromiso no operativizado
Un compromiso no operativizado es una pieza del proyecto que existe como promesa, objetivo, entregable o línea de actuación, pero que no se ha convertido a tiempo en sistema real de trabajo.
Puede ser un indicador sin metodología. Una herramienta digital sin responsable. Una línea de seguimiento sin calendario. Una evidencia prevista sin formato ni ubicación. Una acción de participación sin trazabilidad. Un resultado esperado sin fuente verificable.
No siempre significa incumplimiento. A veces significa indefinición, retraso, falta de capacidad o ausencia de trazabilidad suficiente. Pero, llegado el cierre, esa diferencia importa poco si no se puede explicar y sostener con documentación.
3.2. Indicadores que existen en la memoria, pero no en la gestión
Uno de los casos más habituales es el indicador que aparece en la memoria inicial, pero no llega a instalarse en la gestión del proyecto.
Durante la preparación, el indicador ayuda a explicar el valor de la actuación: biodiversidad, sombra, permeabilidad, confort térmico, renaturalización, reducción de escorrentía, uso ciudadano, comunicación, eficiencia o mantenimiento.
Pero después hay que medirlo. Y ahí empiezan los problemas: no hay línea base suficiente, la fuente no está clara, la medición requiere una capacidad técnica que no estaba prevista, el dato depende de otra área, el proveedor no lo entrega, el indicador no encaja con la actuación finalmente ejecutada o nadie tiene asignada su actualización.
Riesgo típico
Un indicador que no tiene fuente, método, responsable y calendario no es todavía un indicador de gestión. Es una intención de medición que puede convertirse en problema de cierre.
3.3. Lo intangible también se justifica
Las actuaciones físicas son más fáciles de ver: una plantación, una obra, una zona renaturalizada, un SUDS, una plaza, un eje verde, una mejora de arbolado o una intervención en un margen.
Pero los proyectos financiados suelen incluir más que ejecución física. Incluyen seguimiento, medición, comunicación, participación, gobernanza, herramientas, indicadores, mantenimiento, transferencia, eficiencia, innovación o capacidad de réplica.
Esas piezas son menos visibles, pero no son accesorias si formaban parte del proyecto aprobado. Si no se operativizan durante la ejecución, el cierre queda cojo aunque la actuación física haya avanzado.
| Tipo de compromiso | Ejemplo | Riesgo si no se operativiza |
|---|---|---|
| Visible | Plantación, obra, SUDS, mejora de espacio público, actuación en riera. | Puede acreditarse con proyecto, certificación, factura, foto y acta, aunque haya incidencias. |
| Medible | Indicadores de sombra, biodiversidad, permeabilidad, uso o confort. | Puede quedar sin justificar si no hay fuente, línea base, método o medición de cierre. |
| Digital | Panel ciudadano, mapa, herramienta de seguimiento, formulario o visualización de datos. | Puede caerse por falta de capacidad técnica, mantenimiento, datos o responsable. |
| Organizativo | Gobernanza, seguimiento, reporting, coordinación, mantenimiento posterior. | Puede no dejar evidencia suficiente si no se integra en rutinas y actas de trabajo. |
3.4. El cierre castiga lo que no se volvió operativo
Durante la ejecución, un compromiso no operativizado puede pasar desapercibido porque la atención está en sacar adelante lo visible. Pero en el cierre reaparece.
Aparece cuando hay que explicar por qué un indicador no está medido, por qué una herramienta no se desplegó, por qué una acción de comunicación no dejó evidencia, por qué un sistema de seguimiento no se consolidó o por qué una mejora de eficiencia quedó reducida.
En ese momento, la respuesta ya no puede ser solo “no hubo tiempo”. Hace falta reconstruir qué se hizo, qué no se hizo, qué se sustituyó, qué evidencia existe y qué parte del compromiso sigue siendo defendible.
Regla práctica
Cada compromiso relevante del proyecto debería tener una traducción operativa: responsable, fuente, evidencia, fecha, hito, estado y forma de cierre.
Ejecutar una actuación visible no siempre basta para cerrar bien un proyecto que también prometía medición, seguimiento, digitalización o aprendizaje.
4. Por qué la ejecución visible absorbe la capacidad municipal
La ejecución visible tiende a imponerse porque concentra presión política, técnica, contractual y ciudadana.
Hay obras que arrancar, contratos que tramitar, proveedores que coordinar, incidencias que resolver, plantaciones que ejecutar, plazos que cumplir, certificaciones que validar, reuniones que atender y ciudadanía que observa el avance en la calle.
Mientras tanto, el reporting interno, la actualización de indicadores, la ordenación documental, la medición de resultados, las herramientas digitales o la preparación del cierre parecen tareas menos urgentes. No porque sean irrelevantes, sino porque no siempre tienen una presión inmediata equivalente.
4.1. Lo que se ve frente a lo que sostiene el cierre
Alcaldía, ciudadanía y órganos de gobierno suelen valorar lo visible: una actuación terminada, una calle más verde, una zona renaturalizada, una plantación ejecutada, una obra completada, una plaza transformada o una infraestructura de drenaje incorporada.
Esa presión es comprensible. La inversión pública debe materializarse y generar resultados perceptibles. Pero el cierre del proyecto exige otra capa que no siempre se ve: trazabilidad documental, coherencia técnica, indicadores medidos, evidencias ordenadas, cambios explicados y documentación económica alineada con lo ejecutado.
Si esa segunda capa se deja para el final, el proyecto puede estar físicamente avanzado y administrativamente desordenado al mismo tiempo.
- Obras, plantaciones y actuaciones en calle.
- Contratos, proveedores y certificaciones.
- Incidencias de ejecución y coordinación diaria.
- Presión política, vecinal y de calendario.
- Indicadores actualizados y medibles.
- Evidencias vinculadas a hitos y compromisos.
- Cambios documentados y explicados.
- Documentación técnica y económica conectada.
4.2. El proyecto financiado se suma al trabajo ordinario
En municipios pequeños y medianos, un proyecto financiado no siempre viene acompañado de un equipo adicional suficiente para absorber toda la carga de gestión.
El equipo técnico sigue atendiendo licencias, mantenimiento ordinario, incidencias ciudadanas, contratación, seguimiento de obras, reuniones internas, coordinación con otras áreas, peticiones políticas y tareas recurrentes.
El proyecto financiado se suma a esa realidad. Y cuando hay que elegir entre resolver una incidencia de obra o actualizar una matriz de evidencias, lo normal es que gane la incidencia de obra.
Riesgo de capacidad
El problema no es solo técnico. Es de capacidad municipal: quién tiene tiempo real para alimentar el reporting mientras el proyecto se ejecuta.
4.3. La presión política rara vez pide evidencias ordenadas
Durante la ejecución, la presión política suele centrarse en avance, visibilidad, cumplimiento de hitos físicos, inauguraciones, comunicación pública y resolución de incidencias.
Es menos habitual que alguien pregunte cada mes si los indicadores están medidos, si las fotografías están vinculadas a cada hito, si los cambios tienen acta, si las herramientas digitales tienen responsable o si la memoria de cierre se está alimentando de forma progresiva.
Y, sin embargo, esas preguntas son las que reducen el riesgo de cierre.
Preguntas incómodas, pero útiles
¿Qué tendremos que demostrar dentro de seis meses? ¿Qué evidencia lo sostiene? ¿Quién actualiza el indicador? ¿Qué compromiso está en riesgo? ¿Qué parte del proyecto se está quedando sin sistema?
4.4. El cierre acumula lo que no se ordenó durante el proyecto
Cuando no hay reporting intermedio, el cierre hereda todos los retrasos: datos sin actualizar, fotos sin clasificar, indicadores sin fuente, actas sin relación con cambios, herramientas no desplegadas, evidencias económicas separadas de las técnicas e incidencias no conectadas con la memoria final.
La carga no desaparece por haberla pospuesto. Solo se concentra más tarde, con menos margen y más presión.
En ese momento, los técnicos municipales dejan de hacer parte de su trabajo ordinario para dedicarse durante semanas o meses a reconstruir un expediente que debería haber ido dejando rastro mientras avanzaba.
Coste oculto
La sobrecarga de cierre no aparece de golpe. Se acumula cada vez que una evidencia, un indicador, un cambio o una decisión se deja “para ordenar más adelante”.
4.5. No es más burocracia: es evitar burocracia concentrada al final
La objeción habitual al reporting interno es comprensible: nadie quiere añadir más tareas a equipos ya saturados.
Pero la alternativa no suele ser menos burocracia. La alternativa suele ser la misma burocracia, concentrada al final, en peor momento, con más urgencia, menos memoria y mayor riesgo.
Un sistema ligero de reporting durante la ejecución no elimina la obligación de justificar, pero distribuye la carga, reduce reconstrucción y permite detectar a tiempo compromisos que se están quedando sin soporte.
Lectura práctica
El reporting interno bien diseñado no añade burocracia por añadir. Reparte la carga de justificación a lo largo del proyecto y evita que todo explote en el cierre.
Lo que no se ordena durante la ejecución no desaparece. Solo espera al cierre, con peor contexto y menos margen.
Esta lógica forma parte de una visión más amplia de evaluación y seguimiento de inversión pública en infraestructura verde y azul, donde preparación, indicadores, seguimiento, mantenimiento, reporting y control operativo deben leerse como un ciclo completo.

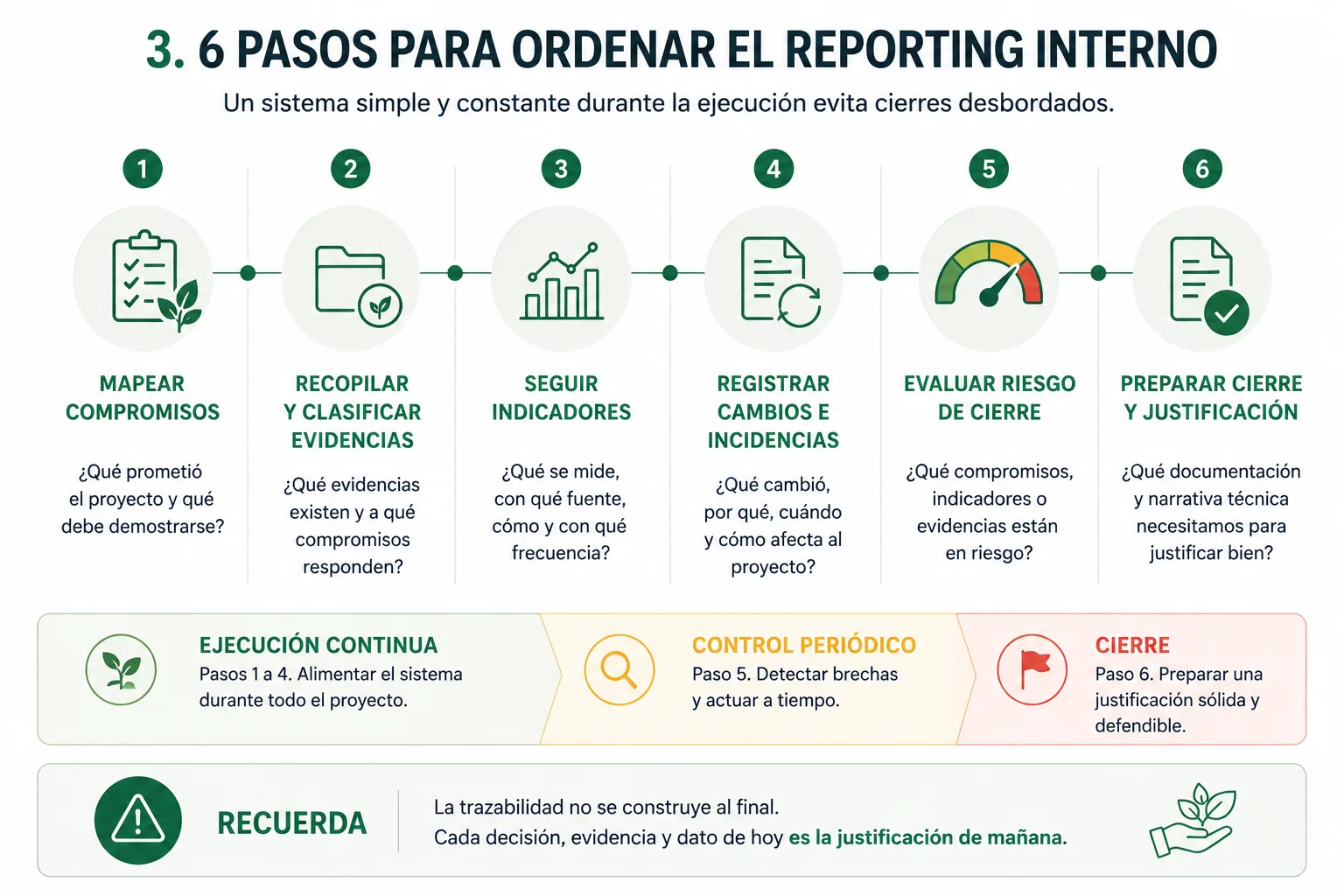

5. Qué información debería ordenarse mientras el proyecto avanza
El reporting interno de un proyecto de infraestructura verde y azul no debería empezar cuando se abre el periodo de justificación. Debería funcionar mientras el proyecto avanza, con una lógica simple: cada compromiso relevante debe tener una forma de seguimiento, una evidencia asociada y un responsable claro.
Esto no significa convertir cada actuación en un expediente imposible de gestionar. Significa evitar que, al final, el equipo tenga que buscar en carpetas, correos, fotografías, hojas de cálculo y actas para reconstruir lo que ya debería estar conectado.
La clave no está en guardar más información, sino en ordenar la información que ya se genera alrededor de compromisos, hitos, indicadores, evidencias, costes, cambios e incidencias.
5.1. Matriz de compromisos
El primer elemento que debería existir es una matriz de compromisos. No una tabla decorativa, sino un mapa operativo de lo que el proyecto prometió y tendrá que demostrar.
Esa matriz debe recoger actuaciones físicas, entregables técnicos, indicadores, compromisos de comunicación, acciones de participación, herramientas digitales, mantenimiento, seguimiento y cualquier otro elemento que haya formado parte de la propuesta aprobada.
Sin esa matriz, el equipo puede ejecutar mucho y aun así no tener claro qué partes del proyecto están cubiertas, cuáles están en riesgo y cuáles necesitarán explicación adicional al cierre.
| Campo | Qué debe responder | Por qué importa |
|---|---|---|
| Compromiso | ¿Qué prometía el proyecto? | Evita perder de vista elementos no físicos como indicadores, herramientas, comunicación o seguimiento. |
| Hito asociado | ¿A qué avance, fase o entregable se vincula? | Permite preparar memoria e informes sin reconstruir el calendario. |
| Responsable | ¿Quién debe actualizar, ejecutar o validar? | Evita compromisos sin dueño operativo. |
| Evidencia esperada | ¿Qué documento, dato, foto o acta lo acreditará? | Permite detectar brechas antes del cierre. |
| Estado | ¿Está cumplido, en curso, pendiente, en riesgo o sustituido? | Ayuda a priorizar trabajo antes de que el plazo apriete. |
5.2. Matriz de evidencias
La matriz de evidencias responde a una pregunta muy concreta: qué prueba existe para sostener cada parte del proyecto.
Puede incluir fotografías, actas, informes técnicos, certificaciones, planos, facturas, entregables de proveedores, capturas de herramientas digitales, materiales de comunicación, registros de participación o mediciones de indicadores.
Lo importante es que cada evidencia tenga una función. Una foto no debería ser solo una foto guardada en una carpeta. Debería indicar qué actuación acredita, de qué fecha es, dónde se tomó, qué hito cubre y si puede usarse para justificar avance, resultado o cierre.
Regla práctica
Una evidencia sin vínculo puede servir como recuerdo del proyecto. Una evidencia vinculada sirve para justificar, explicar y defender.
5.3. Matriz de indicadores
Los indicadores no deberían revisarse solo al final. Si un indicador se comprometió en la memoria o en el sistema de seguimiento, debe tener una estructura mínima desde el inicio o, como máximo, desde las primeras fases de ejecución.
Esa estructura debería responder a preguntas básicas: qué mide, con qué fuente, con qué línea base, con qué frecuencia, quién lo actualiza, qué evidencia lo respalda y qué limitaciones tiene.
Cuando esa información no existe, el indicador se convierte en una promesa difícil de cerrar. Y si además se detecta tarde, el margen de reacción se reduce.
| Campo | Pregunta clave | Riesgo si falta |
|---|---|---|
| Indicador | ¿Qué avance, resultado o función mide? | Que el indicador quede como una formulación genérica sin uso real. |
| Fuente | ¿De dónde sale el dato? | No poder medirlo o depender de información no disponible. |
| Línea base | ¿Cuál era la situación inicial? | No poder demostrar cambio o mejora con suficiente claridad. |
| Frecuencia | ¿Cuándo se actualiza? | Llegar al cierre con una única medición tardía o incompleta. |
| Responsable | ¿Quién lo alimenta y valida? | Que nadie asuma su seguimiento hasta que el cierre ya está encima. |
| Evidencia | ¿Qué soporte demuestra el dato? | No poder defender el resultado ante revisión o requerimiento. |
5.4. Registro de cambios e incidencias
En proyectos de varios años, los cambios son normales. Cambian plazos, soluciones técnicas, proveedores, fases, criterios de mantenimiento, disponibilidad de datos, alcance de herramientas, prioridades políticas o condiciones de ejecución.
El problema no es que existan cambios. El problema es que no queden explicados y conectados con el proyecto aprobado.
Un cambio sin trazabilidad puede parecer desviación. Un cambio documentado puede explicarse como adaptación razonable, incidencia resuelta o ajuste necesario.
Riesgo de cierre
Si un cambio modifica alcance, calendario, indicador, entregable, coste o resultado esperado, debe quedar vinculado a una decisión, una fecha, un responsable y una evidencia.
5.5. Documentación técnica y económica conectada
La justificación técnica y la económica suelen avanzar por canales distintos, pero al cierre deben hablar entre sí.
Una factura, una certificación o un contrato no explican por sí solos qué hito técnico cubren. Y una memoria técnica puede describir avances sin dejar clara su relación con costes, proveedores, entregables o certificaciones.
Por eso, el reporting interno debería conectar documentación técnica y económica desde el principio. No para duplicar trabajo, sino para evitar que el cierre obligue a cruzarlo todo a mano.
- Memoria técnica por un lado.
- Facturas y certificaciones por otro.
- Hitos sin relación clara con gasto.
- Evidencias dispersas por proveedor o carpeta.
- Actuaciones vinculadas a costes.
- Entregables asociados a facturas y evidencias.
- Hitos conectados con documentación técnica.
- Cambios explicados también desde impacto económico.
Lo importante no es tener más matrices. Lo importante es que, al cierre, cada compromiso relevante pueda encontrar su evidencia sin reconstruir el proyecto desde cero.
6. Qué hacer cuando quedan seis meses y los indicadores no están medidos
Uno de los escenarios más delicados aparece cuando el proyecto está avanzado, el cierre se acerca y algunos indicadores todavía no tienen medición suficiente.
Puede que existan en la memoria inicial. Puede que fueran razonables en fase de solicitud. Puede que incluso ayudaran a conseguir financiación. Pero si a pocos meses de justificar no tienen fuente, método, línea base, responsable o evidencia, dejan de ser un elemento de control y se convierten en riesgo.
En ese punto, el objetivo no debería ser maquillar el problema. Debería ser clasificarlo, salvar lo que sea defendible y explicar con rigor lo que no pueda sostenerse.

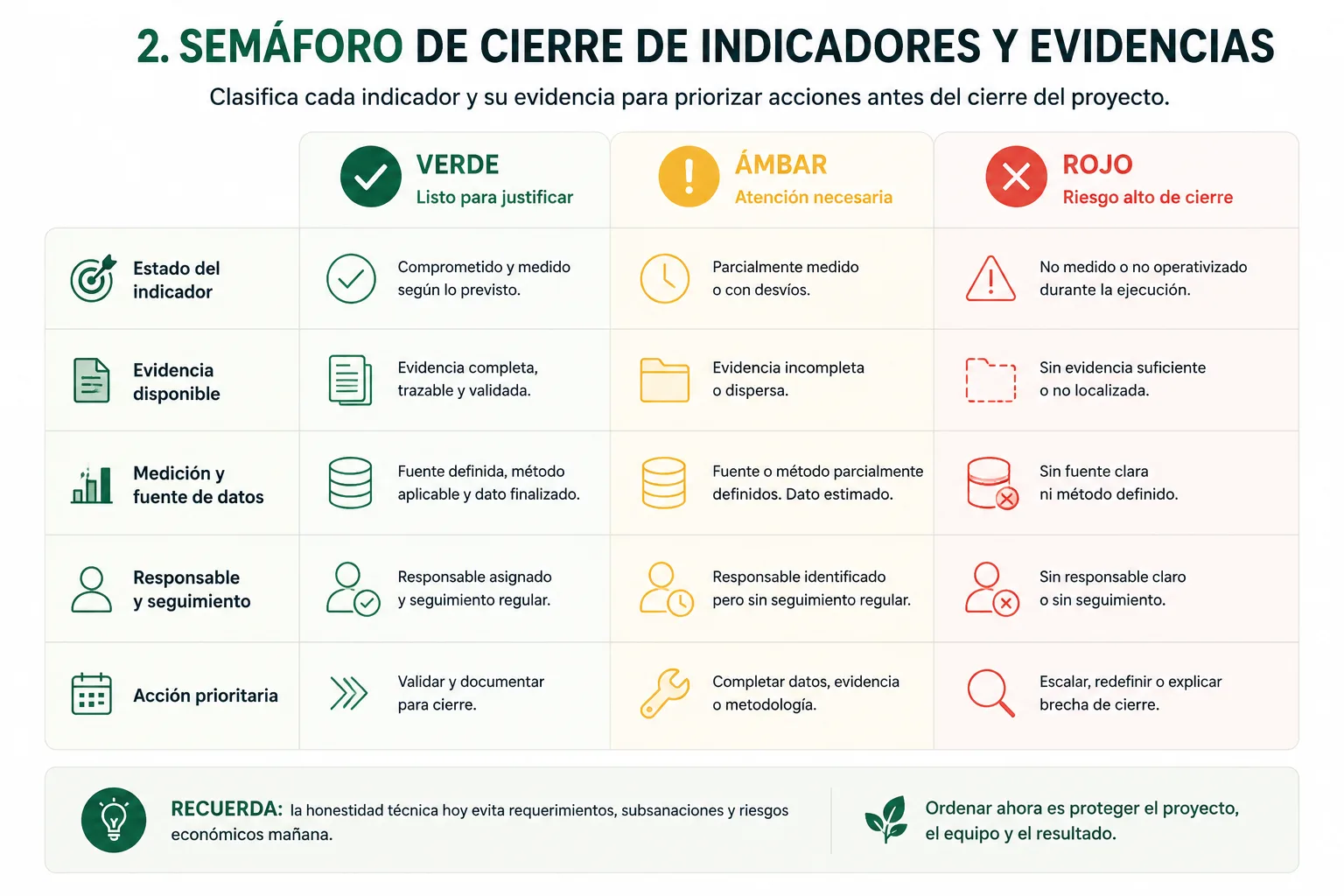

6.1. Indicadores verdes, ámbar y rojos
Una forma práctica de empezar es clasificar los indicadores por estado de cierre.
No todos los indicadores en riesgo tienen el mismo problema. Algunos pueden medirse con evidencia suficiente. Otros pueden medirse parcialmente. Otros quizá no puedan sostenerse tal como fueron formulados.
| Estado | Qué significa | Acción recomendada |
|---|---|---|
| Verde | El indicador tiene fuente, método, medición, responsable y evidencia suficiente. | Validar dato, vincular evidencia, preparar explicación técnica y dejar trazabilidad cerrada. |
| Ámbar | El indicador es parcialmente medible o tiene evidencia incompleta. | Buscar fuentes complementarias, documentar limitaciones y construir una explicación prudente. |
| Rojo | El indicador fue comprometido, pero no tiene sistema, fuente o evidencia suficiente. | Escalar, explicar brecha, revisar alternativas defendibles y evaluar riesgo de justificación. |
6.2. Lo que no conviene hacer
Cuando el plazo aprieta, la tentación es cerrar rápido. Pero algunos atajos empeoran el problema.
Errores que debilitan la justificación
- Inventar indicadores alternativos sin relación clara con el compromiso inicial.
- Medir cualquier dato disponible aunque no responda a la función comprometida.
- Prometer impactos que no pueden verificarse.
- Ocultar limitaciones metodológicas.
- Confundir actividad ejecutada con resultado medido.
- Dejar la explicación técnica para la memoria final sin ordenar evidencias.
6.3. Cómo salvar lo defendible sin perder rigor
No todo se puede reconstruir bien a pocos meses del cierre, pero casi siempre se puede mejorar el estado del expediente.
Lo primero es separar indicadores críticos de indicadores secundarios. Después, identificar qué evidencia existe, qué dato puede obtenerse todavía, qué medición puede hacerse con rigor mínimo, qué fuente alternativa es defendible y qué limitaciones deben explicarse.
La idea no es convertir una brecha en un éxito. La idea es evitar que una brecha mal gestionada contamine el resto del cierre.
6.4. Cuando el indicador ya no encaja con lo ejecutado
A veces el problema no es solo que falte medición. Es que el indicador comprometido ya no encaja bien con la actuación finalmente ejecutada.
Puede haber cambios de alcance, ajustes técnicos, incidencias de contratación, modificación de zonas, sustitución de soluciones, retrasos o limitaciones de datos. Si el indicador se mantiene como si nada hubiera cambiado, la justificación puede resultar incoherente.
En estos casos, conviene reconstruir la secuencia: qué se comprometió, qué cambió, por qué cambió, quién lo validó, qué se ejecutó realmente, qué evidencia existe y qué resultado puede demostrarse con prudencia.
Riesgo de coherencia
Un indicador mal alineado con la ejecución real puede hacer que la memoria final parezca menos sólida, aunque la actuación física haya sido útil.
6.5. Riesgo económico y subsanaciones
Una justificación insuficiente no es solo una molestia administrativa. Según las bases, el procedimiento y la gravedad del incumplimiento, puede derivar en requerimientos, subsanaciones, ajustes, pérdida de derecho al cobro o reintegro.
Esto no significa que cualquier brecha documental implique pérdida automática de financiación. Pero sí significa que llegar al cierre con indicadores débiles, evidencias dispersas o compromisos sin trazabilidad aumenta el riesgo y multiplica la carga de respuesta.
Por eso, cuando quedan pocos meses, la prioridad debe ser ordenar rápido lo que existe, identificar lo que falta, evaluar qué es salvable y no esperar a que el requerimiento llegue para empezar la reconstrucción.
Lectura práctica
En cierre, la honestidad técnica es parte de la defensa. Es mejor explicar con rigor una limitación que sostener un resultado que no puede verificarse.
Cuando quedan seis meses, el objetivo ya no es diseñar el sistema perfecto. Es saber qué puede justificarse, qué está en riesgo y qué debe ordenarse primero.
7. Digitalización, eficiencia y herramientas ciudadanas: compromisos que se caen por falta de capacidad
Muchos proyectos de infraestructura verde y azul incorporan compromisos de digitalización, eficiencia, transparencia, participación o relación con ciudadanía. No son adornos. A menudo ayudan a reforzar la calidad del proyecto, su seguimiento, su replicabilidad o su capacidad de comunicación pública.
El problema aparece cuando esas piezas se formulan como entregables, pero no se convierten en una capacidad real dentro del ayuntamiento.
Un panel de seguimiento, una herramienta ciudadana, un mapa interactivo, un visor de datos, un sistema de incidencias, una aplicación, una capa SIG o una plataforma de comunicación necesitan algo más que voluntad: necesitan datos, responsable, mantenimiento, actualización, criterio de uso, integración mínima y capacidad técnica.
7.1. Herramientas que se prometen como valor añadido, pero se convierten en riesgo
En fase de solicitud, una herramienta digital puede parecer una pieza razonable: mejora transparencia, facilita participación, permite mostrar avances, ordena datos, ayuda a ciudadanía o refuerza el seguimiento.
Pero durante la ejecución, esa misma herramienta puede convertirse en una carga difícil de asumir si no se ha definido bien su alcance. Quién la diseña, quién la alimenta, quién valida los datos, quién responde a incidencias, quién actualiza contenidos, quién la mantiene después del cierre y qué utilidad real tiene.
Si esas preguntas no se responden, la herramienta puede retrasarse, entregarse de forma mínima, quedar desconectada del proyecto o directamente descartarse.
Riesgo de cierre
Una herramienta digital mal operativizada no solo falla como herramienta. También puede convertirse en un compromiso difícil de justificar si formaba parte del plan aprobado.
7.2. El problema no es solo tecnológico
Reducir este problema a “falta de software” sería un error. Normalmente el problema es organizativo.
Una herramienta ciudadana o un panel de seguimiento necesitan procesos: quién sube información, con qué frecuencia, desde qué fuente, con qué nivel de validación, qué se muestra públicamente, qué queda para uso interno, qué ocurre si un dato no está actualizado y quién corrige errores.
Sin ese sistema, la herramienta no reduce carga. La aumenta. Se convierte en otra obligación pendiente encima de la ejecución física, la contratación, las incidencias, los indicadores y la justificación.
7.3. Eficiencia y digitalización no son lo mismo que “hacer una web”
Hay proyectos donde la digitalización queda reducida a una página, un visor, un mapa o un recurso informativo. Eso puede ser útil, pero no necesariamente mejora eficiencia.
La eficiencia aparece cuando la herramienta reduce trabajo duplicado, evita búsquedas manuales, ordena evidencias, facilita seguimiento, conecta información dispersa o permite responder mejor ante un cierre, requerimiento o revisión.
Si la herramienta solo añade una pantalla más que alguien debe mantener manualmente, puede ser comunicación, pero difícilmente será eficiencia.
- Crea un recurso visible, pero no cambia la gestión.
- Depende de actualizaciones manuales sin responsable claro.
- No conecta indicadores, evidencias, hitos o incidencias.
- Puede quedar desactualizada tras la entrega inicial.
- Reduce búsqueda y duplicidad documental.
- Conecta datos, evidencias, compromisos y responsables.
- Ayuda a seguimiento, reporting y cierre.
- Tiene alcance, uso y mantenimiento proporcionados.
7.4. Cómo evitar que se descarten estas partidas
La solución no es prometer herramientas más grandes. Es diseñarlas mejor desde el punto de vista operativo.
En municipios pequeños y medianos, una herramienta útil debería empezar por un alcance mínimo: qué problema resuelve, qué datos necesita, quién la alimenta, cómo se mantiene, qué parte es pública, qué parte es interna y qué evidencia genera para el cierre.
Cuando ese alcance está claro, la herramienta deja de ser un riesgo añadido y puede convertirse en una pieza que reduce carga, mejora trazabilidad y facilita comunicación.
- Uso principal: ciudadanía, equipo técnico, dirección política, reporting o comunicación.
- Datos necesarios y fuente de cada dato.
- Responsable de actualización y validación.
- Frecuencia realista de mantenimiento.
- Relación con indicadores, evidencias o compromisos del proyecto.
- Plan de continuidad después del cierre.
- Alcance proporcional a la capacidad municipal disponible.
7.5. Cuando la herramienta ya está en riesgo
Si el proyecto está avanzado y la herramienta no se ha desplegado, todavía puede haber margen para actuar. Pero hay que dejar de tratarla como un entregable genérico y convertirla en un problema de cierre.
Lo primero es revisar qué se comprometió exactamente. Después, qué parte sigue siendo viable, qué datos existen, qué función puede cumplir, qué evidencia puede generar y qué limitaciones deben explicarse.
En algunos casos, será posible desplegar una versión mínima defendible. En otros, habrá que documentar una modificación, justificar una reducción de alcance o priorizar la parte que más valor aporte al expediente.
Lectura práctica
Cuando una herramienta digital está en riesgo, la prioridad no es aparentar madurez digital. Es definir qué parte puede sostenerse, qué evidencia deja y cómo encaja con el proyecto aprobado.
Una herramienta digital sin sistema detrás no resuelve la justificación. Puede convertirse en otro compromiso que justificar.
8. Reporting interno: no más burocracia, sino sistema de control vivo
Después de todo lo anterior, la palabra reporting puede sonar a más carga. Más informes, más tablas, más reuniones, más documentos.
Ese sería el enfoque equivocado.
El reporting interno útil no consiste en producir informes por producir. Consiste en tener un sistema vivo que permita saber, en cualquier momento razonable del proyecto, qué está ejecutado, qué está pendiente, qué evidencia existe, qué indicador está en riesgo, qué compromiso no se ha operativizado y qué debe resolverse antes del cierre.
8.1. Reporting interno no es informe bonito
Un informe bonito puede servir para comunicar. Pero no necesariamente ayuda a cerrar un proyecto.
Para ser útil, el reporting interno debe responder a preguntas operativas: qué compromiso está cubierto, qué evidencia falta, qué indicador está sin medir, qué cambio requiere explicación, qué herramienta digital está en riesgo, qué documentación económica no está conectada con la técnica y qué debe priorizarse antes del próximo hito.
Su valor no está en el formato, sino en la capacidad de anticipar problemas.
Regla práctica
Un buen reporting interno no pregunta solo “qué hemos hecho”. Pregunta también “qué podremos demostrar cuando nos lo pidan”.
8.2. Qué debe mostrar un buen reporting interno
Un sistema de reporting interno no tiene que ser complejo para ser útil. Pero sí debe mostrar los elementos que condicionan el cierre.
| Elemento | Qué debe mostrar | Qué riesgo reduce |
|---|---|---|
| Hitos | Estado, fecha, evidencia, responsable y dependencia. | No poder reconstruir avance o cumplimiento parcial. |
| Compromisos | Cumplido, en curso, pendiente, en riesgo, sustituido o descartado. | Olvidar piezas no físicas del proyecto. |
| Indicadores | Fuente, línea base, medición, evidencia, frecuencia y estado. | Llegar al cierre con indicadores no medidos. |
| Evidencias | Documento, foto, acta o registro vinculado a cada hito o compromiso. | Tener documentos, pero no saber qué justifican. |
| Cambios | Qué cambió, por qué, quién lo validó y qué impacto tiene. | Que la memoria final parezca incoherente con la propuesta inicial. |
| Riesgos de cierre | Brechas documentales, indicadores rojos, herramientas no desplegadas y evidencias incompletas. | Detectar problemas cuando ya no queda margen. |
8.3. Informes intermedios para no llegar ciego al cierre
Una de las formas más sencillas de evitar el cierre desbordado es trabajar con revisiones intermedias.
No tienen que ser informes largos. Pueden ser revisiones trimestrales, semestrales o por hito, centradas en detectar brechas: qué evidencia falta, qué indicador no tiene medición, qué compromiso no se ha operativizado, qué herramienta está en riesgo o qué cambio requiere explicación.
Estas revisiones no sustituyen a la justificación formal. Sirven para llegar a ella con menos puntos ciegos.
- ¿Qué compromisos están cubiertos con evidencia suficiente?
- ¿Qué indicadores siguen sin fuente, medición o responsable?
- ¿Qué cambios de alcance deben quedar explicados?
- ¿Qué documentación económica debe conectarse con hitos técnicos?
- ¿Qué herramientas digitales, paneles o entregables intangibles están en riesgo?
- ¿Qué evidencia debe generarse antes del siguiente hito?
- ¿Qué parte del cierre ya se puede preparar sin esperar al final?
8.4. Un sistema vivo, no un archivo paralelo
Para que el reporting interno funcione, no debe convertirse en otro repositorio que nadie actualiza. Debe estar conectado con la forma real de trabajar del proyecto.
Si cada área sigue guardando información por su cuenta, cada proveedor entrega en formatos distintos y cada técnico mantiene su propia versión del avance, el reporting acaba duplicando el caos.
El sistema debe ser lo bastante sencillo para usarse y lo bastante estructurado para responder al cierre. Ese equilibrio es lo que diferencia una herramienta útil de otra capa administrativa.
Riesgo de diseño
Si el reporting interno exige más esfuerzo del que ahorra, acabará abandonado. Debe reducir búsqueda, duplicidad y reconstrucción, no aumentarlas.
8.5. Reporting interno y capacidad municipal
El reporting interno también debe ser proporcional a la capacidad del ayuntamiento.
Un municipio pequeño no necesita empezar con una plataforma sofisticada, pero sí necesita saber qué compromisos tiene, qué evidencias existen, qué indicadores están en riesgo, qué cambios se han producido y qué documentación falta.
En proyectos grandes o con varias áreas implicadas, puede tener sentido una herramienta más estructurada. En proyectos más pequeños, una matriz bien diseñada puede ser suficiente. El criterio no es tecnológico, sino operativo: que el sistema permita tomar decisiones y preparar el cierre.
Regla práctica
La mejor solución de reporting no es la más sofisticada. Es la que el equipo puede alimentar mientras ejecuta el proyecto.
El reporting interno no es escribir más informes. Es evitar que el cierre obligue a reconstruir todo lo que el proyecto no fue ordenando mientras avanzaba.
9. Prevención y rescate: dos formas de actuar antes del cierre
Cuando un proyecto de infraestructura verde y azul se acerca al cierre, no todos los ayuntamientos están en la misma situación.
Algunos todavía tienen margen para ordenar el reporting interno, cerrar indicadores, vincular evidencias y preparar la justificación con cierta calma. Otros ya tienen el problema encima: plazo próximo, documentación dispersa, indicadores incompletos, herramientas no desplegadas, cambios mal trazados y técnicos saturados.
En ambos casos se puede actuar, pero la lógica es distinta. Una cosa es prevenir deuda de trazabilidad. Otra es intervenir cuando el cierre ya exige reconstruir rápido.
9.1. Prevención: montar el sistema desde el inicio o durante la ejecución
La intervención preventiva tiene sentido cuando el proyecto acaba de empezar, está en fase de ejecución o todavía conserva margen suficiente para ordenar el sistema antes del cierre.
En este escenario, el objetivo es evitar que aparezca deuda de trazabilidad. No se trata de añadir informes sin uso, sino de montar una estructura ligera que acompañe la ejecución.
La prevención permite que cada hito, indicador, evidencia, cambio, incidencia o entregable tenga un lugar definido desde el principio. Así, cuando llegue la justificación formal, el equipo no parte de carpetas dispersas, sino de un sistema que ya viene alimentado.
- Matriz de compromisos del proyecto aprobado.
- Estructura de evidencias por hito, actuación, indicador o entregable.
- Responsables de actualización y validación.
- Calendario de reporting interno.
- Revisión periódica de indicadores y fuentes de datos.
- Registro de cambios, incidencias y decisiones relevantes.
- Alertas tempranas sobre compromisos no operativizados.
- Preparación progresiva de la memoria técnica y documentación de cierre.
9.2. Rescate: cuando el problema ya está encima
El segundo escenario es más habitual de lo que debería: quedan pocos meses para justificar y el proyecto tiene demasiadas piezas abiertas.
Hay documentación, pero está dispersa. Hay fotos, pero no están vinculadas. Hay informes, pero no siempre cierran hitos. Hay indicadores, pero algunos no se han medido. Hay herramientas digitales o compromisos de eficiencia que no se desplegaron como estaban previstos. Hay cambios, pero no todos están explicados en una línea clara.
Aquí ya no se trata de diseñar el sistema ideal. Se trata de ordenar rápido, priorizar brechas y construir una justificación técnica lo más defendible posible con lo que existe y con lo que todavía se puede generar.
Cierre asistido
Cuando el plazo está cerca, el trabajo no consiste en perfeccionar el proyecto. Consiste en separar lo justificable, lo parcialmente defendible, lo que requiere explicación y lo que está en riesgo.
9.3. Qué se debe hacer en una intervención de cierre
Una intervención de cierre necesita método. Si se aborda solo como búsqueda urgente de documentos, el equipo puede perder semanas sin resolver lo importante.
Lo primero es inventariar lo que existe. Después, clasificarlo según su utilidad: qué acredita un hito, qué sostiene un indicador, qué explica un cambio, qué documenta una actuación, qué sirve para la parte económica, qué pertenece a comunicación o participación y qué evidencia compromisos intangibles.
9.4. Lo que no se debe hacer en modo rescate
Cuando el cierre aprieta, hay tres errores frecuentes.
El primero es intentar justificarlo todo igual, sin distinguir compromisos críticos de elementos secundarios. El segundo es dedicar demasiado tiempo a ordenar documentación irrelevante mientras quedan brechas importantes sin resolver. El tercero es construir una memoria demasiado optimista, que no reconoce limitaciones y queda expuesta ante revisión o requerimiento.
Errores que agravan el cierre
- Intentar resolver todas las brechas al mismo tiempo.
- No separar documentación técnica y económica, pero tampoco conectarlas.
- Tratar todos los indicadores como si tuvieran el mismo riesgo.
- Ocultar compromisos no operativizados en vez de explicarlos con prudencia.
- Redactar una memoria final antes de saber qué evidencias la sostienen.
- Dejar las respuestas a requerimientos para cuando el margen ya sea mínimo.
9.5. Prevención y rescate no compiten: responden a momentos distintos
La prevención es más eficiente porque evita que el problema crezca. Permite distribuir la carga, detectar riesgos a tiempo y llegar al cierre con más orden.
Pero el rescate también tiene valor cuando el proyecto ya está avanzado. En ese caso, la prioridad es reducir daño: ordenar lo existente, identificar lo crítico, salvar lo defendible, explicar lo limitado y evitar que la sobrecarga técnica paralice al equipo durante meses.
La diferencia entre ambos enfoques no es solo temporal. Es de profundidad. La prevención diseña sistema. El rescate reconstruye trazabilidad.
- Se activa al inicio o durante la ejecución.
- Ordena compromisos, evidencias e indicadores desde el principio.
- Reduce carga final y detecta brechas a tiempo.
- Evita que el cierre se convierta en reconstrucción.
- Se activa cuando el cierre ya está próximo.
- Ordena documentación dispersa y detecta brechas críticas.
- Prioriza lo justificable y lo que requiere explicación.
- Reduce daño, sobrecarga y riesgo de cierre débil.
Si el proyecto llega ordenado, se justifica mejor. Si llega desordenado, todavía puede cerrarse mejor si se interviene con método.
10. Sistema mínimo para municipios pequeños y medianos
No todos los ayuntamientos necesitan una plataforma compleja para ordenar el reporting interno de un proyecto de infraestructura verde y azul.
En municipios pequeños y medianos, el criterio debería ser más pragmático: construir un sistema mínimo que el equipo pueda alimentar mientras ejecuta el proyecto.
Si el sistema exige más capacidad de la que el ayuntamiento tiene, se abandonará. Y si se abandona, no protegerá el cierre.
10.1. La pregunta no es qué herramienta usar, sino qué riesgo reducir
Antes de elegir tecnología, conviene tener claro qué problema se quiere resolver.
El sistema mínimo debe permitir responder a cinco preguntas: qué se comprometió, qué se ha ejecutado, qué evidencia existe, qué indicador está en riesgo y qué parte del cierre debe prepararse antes de que el plazo apriete.
Si una hoja de cálculo bien diseñada, una carpeta compartida ordenada y una revisión periódica permiten responder a esas preguntas, el sistema ya está aportando valor. La sofisticación puede venir después.
Regla práctica
Antes de automatizar, hay que saber qué relación debe existir entre compromiso, evidencia, indicador, hito, coste y resultado.
10.2. Cinco piezas mínimas para empezar
Para empezar, no hace falta reproducir toda la arquitectura documental del proyecto. Hace falta una estructura que reduzca incertidumbre y permita detectar brechas.
10.3. Qué puede hacerse sin una gran plataforma
Un municipio puede empezar con herramientas sencillas si el criterio está bien definido: una hoja de cálculo central, una estructura de carpetas compartidas, plantillas de evidencia, nomenclatura común y una revisión mensual o trimestral.
Lo importante es que cada documento pueda encontrarse, cada evidencia tenga una función, cada indicador tenga estado y cada compromiso tenga seguimiento.
La tecnología puede ayudar, pero no debería ser la excusa para no empezar. Muchas veces, el primer avance consiste simplemente en cambiar la lógica de archivo: de guardar documentos por inercia a conectarlos con compromisos y cierre.
- Cuadros de mando que nadie alimenta.
- Indicadores excesivos o sin fuente clara.
- Repositorios paralelos sin uso real.
- Herramientas digitales sin responsable.
- Informes largos que no detectan riesgos de cierre.
- Compromisos claros y trazables.
- Evidencias vinculadas a hitos e indicadores.
- Responsables de actualización.
- Revisiones cortas y periódicas.
- Semáforo de riesgo de cierre.
10.4. Alguien debe mirar el conjunto
El reporting interno no puede depender de una sola persona si el proyecto implica varias áreas, proveedores o líneas de actuación. Pero tampoco puede quedar completamente disperso.
Debe haber una coordinación mínima que asegure que la información entra en el sistema, que las brechas se detectan y que los riesgos de cierre llegan a quien puede decidir.
Puede haber responsables por área, por hito, por indicador o por tipo de evidencia. Pero alguien debe mirar el conjunto.
- Responsable de coordinación: mantiene visión global del cierre y las brechas.
- Responsables técnicos: validan actuaciones, cambios, evidencias e indicadores.
- Responsable económico-administrativo: conecta gasto, certificaciones, facturas y documentación económica.
- Proveedores o asistencias técnicas: entregan evidencias, informes y datos en formato utilizable.
- Dirección política o gerencia: entiende qué compromisos están en riesgo y qué decisiones deben tomarse.
10.5. La revisión periódica importa más que el formato
Un sistema mínimo solo funciona si se revisa. Si nadie mira el estado de evidencias, indicadores, compromisos y riesgos de cierre, el sistema se convierte en otra carpeta.
Una revisión breve cada mes, cada trimestre o después de cada hito puede detectar problemas muy concretos: un indicador sin fuente, una herramienta sin responsable, un cambio sin acta, una evidencia crítica sin foto o una documentación económica no conectada con el entregable.
La revisión periódica transforma el reporting interno en gestión. Sin revisión, solo hay almacenamiento.
Punto crítico
El sistema no falla cuando no es sofisticado. Falla cuando nadie lo revisa hasta que el cierre ya está encima.
En municipios pequeños, el objetivo no es tener más herramienta. Es tener menos caos cuando llegue la justificación.
11. Cómo puede ayudar R&R: prevención de deuda de trazabilidad y cierre asistido
Rumbo & Resultados no sustituye el procedimiento oficial de justificación ni la relación con la entidad financiadora. Cada convocatoria mantiene sus propios formularios, plazos, plataformas, anexos, memorias, documentación técnica, documentación económica y posibles requerimientos.
El valor está en otra capa: ayudar a que el ayuntamiento llegue a ese procedimiento con compromisos, evidencias, indicadores, hitos, cambios, incidencias y documentación suficientemente ordenados.
Esta lectura no nace de una interpretación abstracta de las bases. En proyectos reales, las brechas aparecen cuando hay que conectar documentos, decisiones, indicadores pendientes y compromisos intangibles que solo se vuelven críticos cuando el cierre está cerca.
11.1. Prevención: montar el sistema antes del cierre
La intervención preventiva tiene sentido cuando el proyecto está arrancando, en ejecución o todavía conserva margen para ordenar su sistema interno antes de que llegue la justificación.
En ese escenario, R&R ayuda a montar una capa operativa de reporting interno que acompañe la ejecución: matriz de compromisos, evidencias, indicadores, hitos, cambios, incidencias, documentación técnica y documentación económica conectada.
11.2. Cierre asistido: cuando el problema ya está encima
El segundo escenario es distinto: el cierre se acerca, el equipo técnico está saturado y el proyecto tiene demasiadas piezas abiertas.
En ese caso, no se trata de diseñar un sistema ideal. Se trata de ordenar rápido: inventariar documentación, reconstruir compromisos, clasificar evidencias, detectar brechas críticas, priorizar indicadores salvables y preparar una narrativa técnica prudente.
- Inventario rápido de documentación existente.
- Reconstrucción de compromisos del proyecto aprobado.
- Clasificación de evidencias por hito, actuación, indicador, coste o entregable.
- Detección de brechas críticas de cierre.
- Priorización de indicadores medibles, parcialmente medibles y no operativizados.
- Separación entre documentación técnica y económica, y conexión entre ambas.
- Preparación de narrativa técnica coherente y prudente.
- Reducción de carga sobre técnicos municipales durante la fase de cierre.
11.3. Herramienta profesional en desarrollo
R&R está desarrollando herramientas propias para apoyar este tipo de trabajo, con una regla clara: la herramienta no sustituye la plataforma oficial, el procedimiento de la convocatoria ni la revisión de la entidad financiadora.
Su función será estructurar internamente compromisos, evidencias, indicadores, hitos, incidencias, cambios, documentación y reporting para reducir carga, mejorar trazabilidad y llegar mejor preparado al cierre.
Esta herramienta profesional se plantea como una capa de trabajo para expedientes que requieren mayor profundidad documental, revisión técnica y acompañamiento. No debe entenderse como una solución autónoma cerrada ni como sustituto del criterio técnico municipal.
Criterio de producto
La herramienta debe reducir reconstrucción, no crear otra carga. Su valor está en conectar documentos, indicadores, evidencias, hitos y compromisos para que el expediente sea más gobernable.
11.4. Qué revisar después según el punto del proyecto
El reporting y la justificación forman parte del ciclo completo de inversión pública en infraestructura verde y azul. Según el punto en el que esté el proyecto, puede tener sentido revisar primero preparación, diagnóstico, seguimiento o sistema de evidencias.
- Para entender el marco completo: evaluación y seguimiento de inversión pública en infraestructura verde y azul.
- Para conectar el reporting con la fase operativa anterior: mantenimiento adaptativo de infraestructura verde y azul.
- Para convertir evidencias y partes de trabajo en control contractual: control de contratas de infraestructura verde y azul.
11.5. Fuentes técnicas utilizadas para contextualizar el artículo
Este artículo combina experiencia aplicada en gestión, seguimiento y estructuración de proyectos con fuentes institucionales sobre justificación, seguimiento, hitos, objetivos, evidencias, infraestructura verde, PRTR y carga administrativa.
- Orden TED/276/2023 · Bases y convocatoria MITECO
- Orden TED/919/2023 · Convocatoria MITECO
- Fundación Biodiversidad / MITECO · Convocatoria PRTR
- MITECO · Orden INFRA PRTR
- MITECO · Guía metodológica de infraestructura verde
- PRTR / MITECO · Principio DNSH
- Parlamento Europeo · Streamlining EU Cohesion funds
- FEMP / Red +Biodiversidad · Guía de gestión de infraestructura verde periurbana
La justificación no se arregla solo al final. Se prepara con trazabilidad o se reconstruye con coste.
Preguntas frecuentes sobre reporting y justificación de infraestructura verde y azul
Respuestas directas sobre reporting interno, justificación formal, deuda de trazabilidad, indicadores sin medir, herramientas digitales, cierre asistido y preparación documental en proyectos financiados de infraestructura verde y azul.
¿Qué es el reporting de infraestructura verde y azul?
Es el sistema interno que permite ordenar durante la ejecución los hitos, indicadores, evidencias, actas, fotografías, incidencias, cambios, documentación técnica y documentación económica de un proyecto. Su objetivo es llegar al cierre con trazabilidad suficiente para alimentar la justificación formal exigida por la entidad financiadora.
¿En qué se diferencia el reporting interno de la justificación formal?
La justificación formal es el procedimiento que marca la convocatoria: formularios, plazos, memorias, anexos, documentación técnica, documentación económica y posibles subsanaciones. El reporting interno es la capa de gestión que prepara esa justificación ordenando evidencias, indicadores, hitos, cambios y decisiones durante el proyecto.
¿Por qué se complica la justificación al final del proyecto?
Porque la ejecución visible suele absorber la capacidad municipal: obras, contratos, plantaciones, incidencias, coordinación y plazos. Mientras tanto, la actualización de indicadores, la ordenación de evidencias, la documentación de cambios y la preparación del cierre se van dejando para después. Cuando llega el cierre, esa carga se concentra.
¿Qué es la deuda de trazabilidad en un proyecto financiado?
Es la acumulación de compromisos, evidencias, indicadores, cambios, incidencias y documentos que no se han conectado durante la ejecución. No significa necesariamente que falten documentos; significa que no está claro qué documento acredita qué hito, qué indicador, qué coste, qué cambio o qué resultado.
¿Qué documentación debería ordenarse durante la ejecución?
Deberían ordenarse compromisos del proyecto, hitos, entregables, indicadores, fuentes de datos, fotografías, actas, informes técnicos, facturas, certificaciones, cambios de alcance, incidencias, contratos, documentación económica, acciones de comunicación, participación y herramientas digitales comprometidas.
¿Qué pasa si los indicadores no están medidos antes del cierre?
Si un indicador no tiene fuente, método, línea base, responsable o evidencia, se convierte en un riesgo de cierre. Conviene clasificarlo como medible, parcialmente medible o no operativizado, buscar fuentes defendibles, documentar limitaciones y preparar una explicación técnica prudente sin inventar resultados.
¿Cómo afectan las herramientas digitales a la justificación?
Las herramientas digitales, paneles ciudadanos, visores, mapas o sistemas de datos pueden ser compromisos del proyecto. Si no tienen datos, responsable, mantenimiento, actualización y uso real, pueden convertirse en una parte difícil de justificar. La digitalización no es solo entregar una herramienta; es sostenerla operativamente.
¿Puede perderse parte de una subvención por justificar mal?
Depende de las bases, del procedimiento y de la gravedad del incumplimiento. Una justificación insuficiente puede derivar en requerimientos, subsanaciones, ajustes, pérdida de derecho al cobro o reintegro. No toda brecha documental implica pérdida automática, pero sí aumenta el riesgo y la carga de respuesta.
¿Qué puede hacer un ayuntamiento si quedan pocos meses para justificar?
Debe inventariar la documentación existente, reconstruir compromisos, clasificar evidencias, detectar brechas críticas, priorizar indicadores salvables, separar lo técnico de lo económico y preparar una narrativa de cierre prudente. El objetivo no es perfeccionar el proyecto, sino ordenar rápido lo justificable y explicar bien lo limitado.
¿Puede un municipio pequeño montar reporting interno sin una plataforma compleja?
Sí. Puede empezar con una matriz de compromisos, una estructura documental ordenada, un registro de evidencias, una matriz de indicadores, un registro de cambios e incidencias y un semáforo de riesgo de cierre. Lo importante es que el sistema sea proporcional y se mantenga actualizado.
El cierre de un proyecto no debería desbordar al equipo técnico.
Si un proyecto de infraestructura verde y azul llega a la justificación con documentos dispersos, indicadores sin medir, herramientas no desplegadas o compromisos sin trazabilidad, el problema no se resuelve solo rellenando formularios.
En Rumbo & Resultados intervenimos en esa capa: ordenar compromisos, evidencias, indicadores, hitos, incidencias, cambios y documentación para que el cierre sea más defendible y menos destructivo para el equipo técnico.
¿Te avisamos cuando publiquemos nuevos contenidos?
Nos tomamos en serio tu tiempo. Solo te enviaremos artículos, guías o herramientas que te ayuden a mejorar, decidir o actuar mejor.
Recursos R&R
Recursos y artículos estratégicos para transformar tu negocio o institución
Selección de artículos, casos y recursos para diagnosticar mejor, decidir con más criterio y convertir la estrategia en ejecución.
GEO en 2026: visibilidad en IA, Google y marketing B2B
Google empieza a mostrar datos de visibilidad generativa, pero GEO no se resuelve solo mirando Search Console. Una…
Saber más
La próxima ola no será más software: serán servicios que resuelvan trabajo crítico
Las empresas empiezan a pedir algo distinto: no más herramientas aisladas, sino servicios capaces de resolver funciones críticas…
Saber más
Por qué cada vez más autónomos no consiguen salir del autoempleo
Más autónomos y menos recaudación no es solo una paradoja estadística. Es la señal de que muchos pequeños…
Saber más
Cómo saber si tu empresa necesita dirección ejecutiva y cuánto cuesta no admitirlo
Aprende a detectar cuándo una empresa deja de tener un problema funcional y empieza a tener un problema…
Saber más
El manager de agentes de IA: qué es, qué función cumple y por qué será clave en empresas, startups y pymes
La gestión de agentes de IA no será solo una cuestión técnica. Las empresas necesitarán perfiles capaces de…
Saber más
Industria dual para pymes: oportunidad real, riesgo de improvisar y hoja de ruta para avanzar
Guía para pymes industriales y tecnológicas que necesitan evaluar si sus capacidades pueden tener recorrido en industria dual.…
Saber más
Qué hacer después de comprar una empresa: guía para un nuevo dueño en 30–100 días
Comprar una empresa no garantiza que el valor se capture solo. Esta guía explica qué debe hacer un…
Saber más
IA y seguros en la empresa: cobertura, exclusiones y responsabilidad
La IA ya no es solo una cuestión de productividad. Cuando entra en procesos reales de empresa, también…
Saber más
Contratación directiva en España: más rotación, más presión y menos margen para equivocarse
La demanda de liderazgo ejecutivo sigue activa en España, especialmente en pymes industriales, empresas familiares y entornos de…
Saber más
De Kit Digital a SaaS: Reordenación estratégica del modelo comercial de una scaleup
Caso de estudio anonimizado sobre cómo corregir un error de diagnóstico comercial, priorizar mercados, definir buyer persona y…
Saber más
Cómo ordenar un activo turístico infraexplotado antes de invertir en marketing
Casa Mercedes Valderrubio muestra cómo convertir una propiedad ya publicada y reservable en un negocio con criterio: modelo,…
Saber más
GEO existe. El problema es tratarlo como si ya fuera gestionable.
Lo que todavía no existe es un marco serio y estándar para medir su impacto real. Y eso…
Saber más
Cuando el problema no era el marketing: cómo reordenar estrategia go to market B2B en una empresa científico-técnica
Caso de estudio anonimizado sobre cómo corregir un error de diagnóstico comercial, priorizar mercados, definir buyer persona y…
Saber más
Cómo vender una pyme en España sin descuento estructural: Maximizar la transferibilidad antes de un proceso de venta
El mercado no tiene un problema de compradores. Tiene un problema de empresas que no llegan preparadas para…
Saber más
Cómo construir un sistema comercial B2B compleja y reducir la dependencia del fundador
Caso real de dirección ejecutiva para transformar una empresa tecnológica con 6 M€ de facturación, sin equipo comercial…
Saber más
De operación comercial desordenada a negocio gobernable:<br> Un caso real de dirección ejecutiva en retail
Caso real de uno de los grandes clubs de fútbol mundial: Sistemas desconectados, conflicto tienda–online y cancelaciones por…
Saber más
Cómo un gran retailer no-food tuvo que reiniciar su stack operativo
Sistemas desconectados, conflicto tienda–online y cancelaciones por stock en doble dígito: Cuando dirección tiene que decidir sin margen…
Saber más
Parálisis decisional: Nadie va a asumir el riesgo por ti
La inteligencia artificial ha cambiado algo de forma radical: la velocidad y el coste de acceder a información.…
Saber más
El error de confundir entregables con impacto.
La IA no está cambiando la consultoría. Está dejando en evidencia un modelo basado en entregables, horas y…
Saber más
Consultoria tradicional por que falla. Qué pedir hoy a una consultoría y por qué muchas fallan
Este artículo no va de “consultoría buena o mala”. Va de algo más incómodo: por qué muchos proyectos…
Saber más
El CAC en B2B: el coste invisible que está frenando tu crecimiento
Más pedidos, más tráfico, más inversión en marketing… y, sin embargo, el margen se estrecha, la presión promocional…
Saber más
Cuando crecer en eCommerce empieza a ser el problema: CAC y rentabilidad
Más pedidos, más tráfico, más inversión en marketing… y, sin embargo, el margen se estrecha, la presión promocional…
Saber más
Validar mercado en biotech
En biotech, la validación técnica suele llegar antes que la validación de negocio. El compuesto funciona. El dispositivo…
Saber más
Por qué pagar Copilot o ChatGPT no significa tener inteligencia artificial
Cada vez más pymes afirman que ya usan inteligencia artificial porque pagan Copilot dentro del pack Microsfoft, tienen…
Saber más
Embudo B2B roto
Cada vez más pymes afirman que ya usan inteligencia artificial porque pagan Copilot dentro del pack Microsfoft, tienen…
Saber más
Fondos UE 2026 para pymes y ayuntamientos
Guía práctica para pymes y ayuntamientos que quieren transformar una convocatoria europea en un proyecto financiable, ejecutable y…
Saber más
España Digital 2026: 5 prioridades reales para tu pyme (y 7 decisiones que tomar)
Este artículo utiliza España Digital 2026 como marco, pero lo baja a tierra en forma de 5 prioridades…
Saber más
3 errores de fin de año que muchas empresas repiten
Cómo evitar los malos hábitos del cierre de año para no perder tracción estratégica ni empezar el nuevo…
Saber más
AIO Analytics: Cómo medir la visibilidad combinada SEO + IA
El SEO clásico medía posiciones, impresiones y clics. Hoy, parte de la visibilidad ocurre fuera de tu web:…
Saber más
El navegador OpenAI para pymes y startups: menos pestañas, más resultados
OpenAI ha integrado su asistente dentro de un navegador: resúmenes accionables, comparativas y tareas semiautomáticas directamente sobre las…
Saber más
Cómo crear una web entendible por la IA: guía práctica AIO para pymes, startups y scaleups
OpenAI ha integrado su asistente dentro de un navegador: resúmenes accionables, comparativas y tareas semiautomáticas directamente sobre las…
Saber más
Errores que frenan la digitalización: 3 fallos de dirección que convierten la tecnología en ruido
Muchas pymes ya tienen web, herramientas cloud, ERP, redes sociales o incluso soluciones financiadas con el Kit Digital.…
Saber más
Tres errores que diluyen un plan de marketing competitivo
Tener un plan no basta: si se diluye en la práctica, no mueve la aguja. Identifica los tres…
Saber más
Cómo alinear marketing ventas y operaciones: qué fijar y qué evitar para avanzar juntos
Muchas empresas no tienen un problema de esfuerzo entre áreas, sino de sistema. Marketing genera, ventas empuja y…
Saber más
Cómo crecer sin ahogarte en herramientas digitales
Muchas pymes han acumulado un stack de CRM, email, redes, automatizaciones, analítica e IA por moda o miedo a “quedarse fuera”. El…
Saber más
Evitar la parálisis por herramientas y automatizaciones
Muchas pymes no se quedan atrás por “falta de digitalización”, sino por un exceso de complejidad: stacks gigantes,…
Saber más
Tres errores que frenan el ROI en proyectos de IA (y cómo evitarlos)
La IA no falla por tecnología, falla por gestión. Si diriges una pyme y quieres convertir la promesa…
Saber más
Dónde la IA sí ahorra tiempo (y dónde no)
En pymes, la IA no es un atajo universal. No te ahorra pensar: te ahorra repetir. Diferenciamos las…
Saber más
Tres errores que frenan el crecimiento
Muchas pymes no se frenan porque les falte actividad, sino porque convierten mal ese esfuerzo en margen, foco…
Saber más
Por dónde se fuga tu crecimiento (diagnóstico comercial)
En muchas pymes hay energía, esfuerzo y buena voluntad. Lo que falta es claridad para conectar ese esfuerzo con resultados.…
Saber más
Tres bloqueos que frenan la alineación de tu equipo
Cuando marketing, ventas y operaciones no reman en la misma dirección, el problema rara vez es de personas:…
Saber más
Consultor externo vs fichaje estrella
Elegir entre un consultor externo o un fichaje estrella interno es una decisión estratégica clave. En esta comparativa…
Saber más
Caso práctico de embudo: cómo una pyme multiplicó su conversión paso a paso
Un embudo de captación y conversión no es un gráfico bonito: es un sistema vivo que organiza canales,…
Saber más
5 señales de que tu pyme necesita redefinir su estrategia
Muchas pymes siguen activas, pero ya no avanzan con una base suficientemente sólida. En este artículo identificamos 5…
Saber más
Del SEO al AIO: cómo ser relevante cuando tus clientes ya preguntan a Google… y a la IA
Muchas pymes siguen midiendo su “digitalización” por tener web y redes. El mercado va dos pasos por delante:…
Saber más
IA práctica con ROI para pequeñas y medianas empresas
La inteligencia artificial ya no es un lujo de grandes empresas o startups: también está al alcance de…
Saber más
Checklist Stack Digital Retail
Evalúa en 5 minutos si tu stack digital está preparado para vender sin fricción… o si hoy te…
Abrir recurso
Checklist Lead Scoring
Evalúa en 5 minutos cómo de alineados están tus equipos y si tu sistema de puntuación de leads…
Abrir recurso
Checklist IA práctica con ROI
¿Tu empresa está aplicando inteligencia artificial de forma rentable o solo probando herramientas sin rumbo? Con este checklist…
Abrir recurso
Checklist ¿Ideas o ruido?
En 20 preguntas rápidas podrás descubrir si tu empresa convierte las ideas en resultados o en ruido. Evalúa…
Abrir recurso
Checklist equipos alineados o en paralelo
Descubre en 12 preguntas si tu equipo está realmente alineado con los objetivos de la empresa o si…
Abrir recurso
Checklist madurez digital: optimización de recursos digitales
Descubre en 15 preguntas si tu empresa está preparada digitalmente para crecer. Evalúa canales, procesos, datos e innovación…
Abrir recurso
Checklist pymes: detecta bloqueos que frenan tus ventas
Descubre si tu pyme está preparada para crecer con nuestro checklist gratuito. Evalúa 4 áreas clave en 12…
Abrir recurso
Checklist agilidad grandes empresas: reduce tiempo en procesos
Evalúa la agilidad de tu gran empresa con este checklist. Descubre si la burocracia o los silos frenan…
Abrir recurso
Checklist Ruta Rumbo y Resultados: metodología propia
Descubre en 15 preguntas si tu empresa necesita la metodología Ruta R&R para ordenar prioridades, optimizar recursos y…
Abrir recurso
Checklist para startups: detecta bloqueos que frenan el crecimiento
¿Tu startup avanza con rumbo firme? Descubre con nuestro checklist si necesitas reforzar tu estrategia, métricas o crecimiento.…
Abrir recurso
Checklist estrategia de marketing: estrategias de go-to-market
Evalúa en 16 preguntas si tu plan de marketing es sólido y está alineado con tus objetivos de…
Abrir recurso
Checklist IA práctica con ROI: descubre si tu empresa está lista para empezar
¿Está tu empresa preparada para aplicar la inteligencia artificial con retorno real? Con este checklist podrás detectar en…
Abrir recurso
Checklist diagnóstico comercial: identifica donde está bloqueo y pon solución
Evalúa en 16 preguntas si tu estrategia comercial, ventas, marketing, datos y equipo están impulsando tu crecimiento o…
Abrir recurso
Checklist comunicación ciudadana en medio ambiente
Comprueba en minutos si tu municipio comunica de forma eficaz sus iniciativas ambientales y logra implicar a la…
Abrir recurso
Checklist dirección de proyectos de infraestructura verde
Evalúa si tu municipio cuenta con la capacidad necesaria para dirigir y coordinar proyectos de infraestructura verde de…
Abrir recurso
Checklist modelos operativos del verde urbano
Identifica en pocos minutos si tu municipio cuenta con un modelo operativo sólido para la gestión y mantenimiento…
Abrir recurso
Checklist estrategia de infraestructura verde y azul
Evalúa en 2 minutos si tu municipio cuenta con la base necesaria para avanzar en infraestructura verde y…
Abrir recurso
